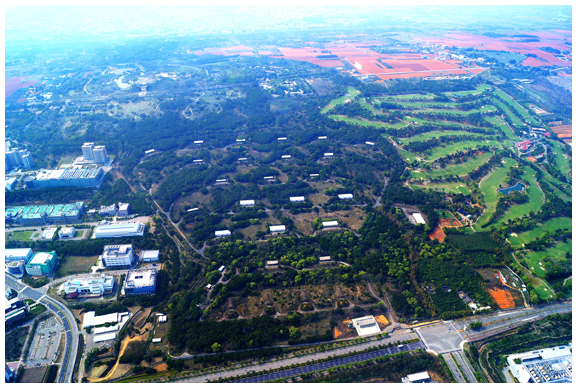

喬木移植- 中科彈藥庫

上森景觀參與多次基地開發前既有喬木調查、品種及數量分析統整、移植工程施工規劃,富含實際喬木移植執行經驗。

中科彈藥庫移植環境背景分析

基地背景說明:

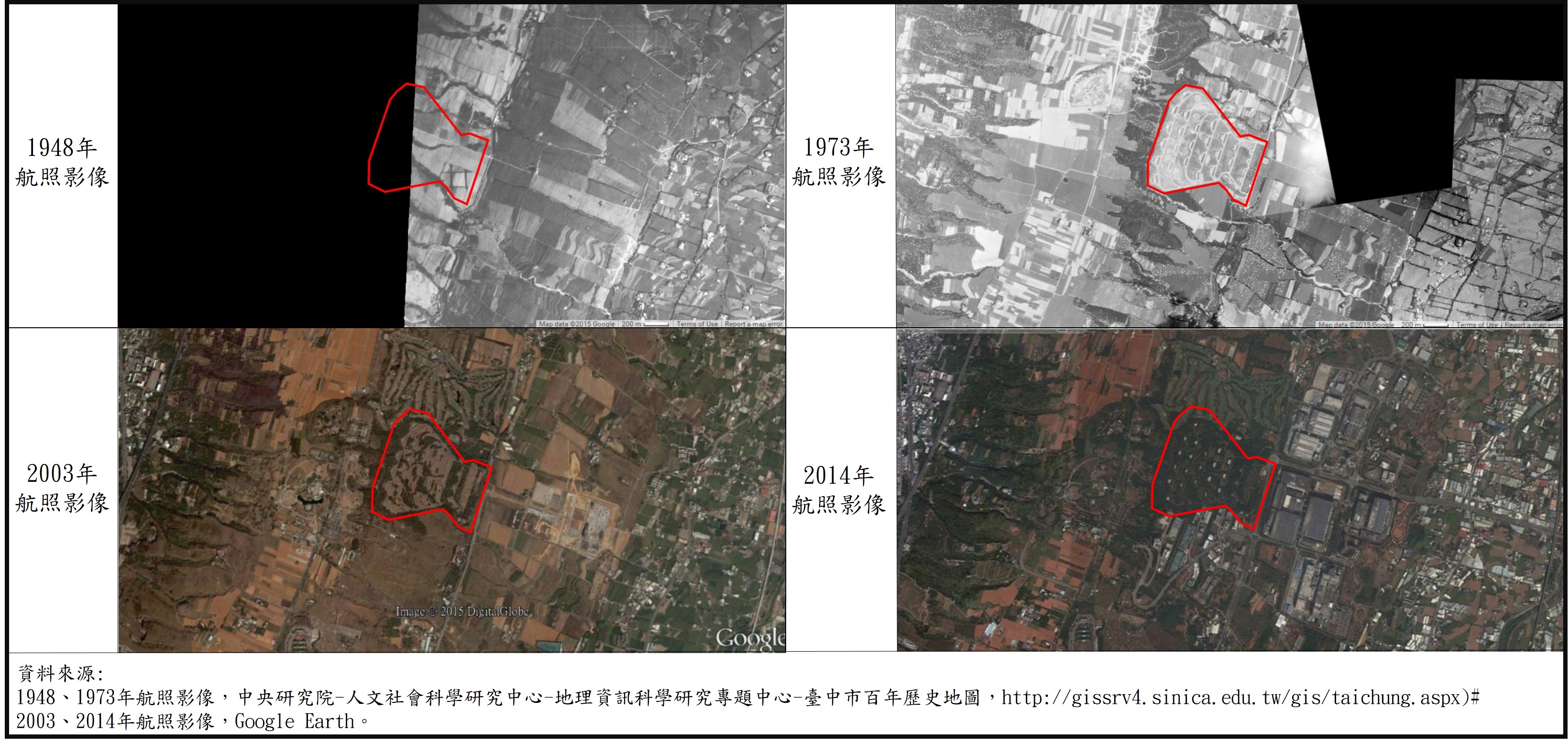

此基地原屬於國防部,名為大肚山彈藥分庫

位於大肚山東側

面積約53公頃

根據國防部史政檔案分析,大肚山軍事建設於1965-1983年

大肚山台地地質-頭嵙山層

頭嵙山層土質特性:

質地疏鬆,抗蝕力差。

透水性佳、排水良好,土壤保水力弱,適於種植深根作物相當有利。

因為強烈的淋溶作用,使得土壤成酸性,沃度肥力相對較低。

根據陳玉峯教授對大肚山台地生態特徵說明:

落葉樹種比例高

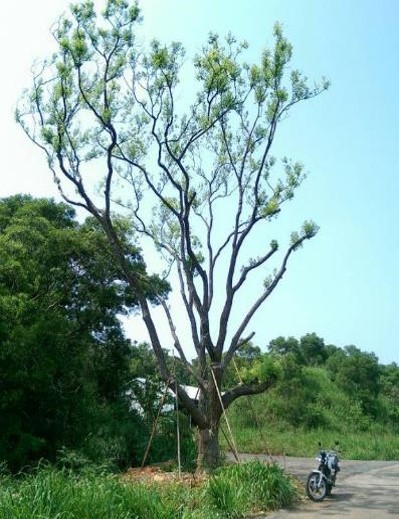

半寄生植物物種及數量偏高

因白蟻、旱季火燒及崩塌,單幹樹齡通常在50年內

物種圖存策略以駢幹(一樹多主幹)居多

林下草本層植物及其數量較少,且偏旱地特色

具有獨特稀有種族群:庭梅、狗花椒等

庭梅 (毛柱郁李)

狗花椒

中科彈藥庫植栽調查報告

根據文化大學森林暨自然保育學系蘇夢淮教授的植栽調查報告,中科彈藥庫的木本植物計39種。

相思樹 71.1%

樟樹佔 14.3%

朴樹佔 3.1%

光蠟樹 2.3%

土蜜樹 1.5%

其他32種不超過1%

樹木移植前的準備工作
樹木調查及整理

❍ 樹木調查

❍ 樹木標示牌

❍ 樹木調查清冊

❍ 樹木身分證

❍ 基地現況環景拍攝記錄

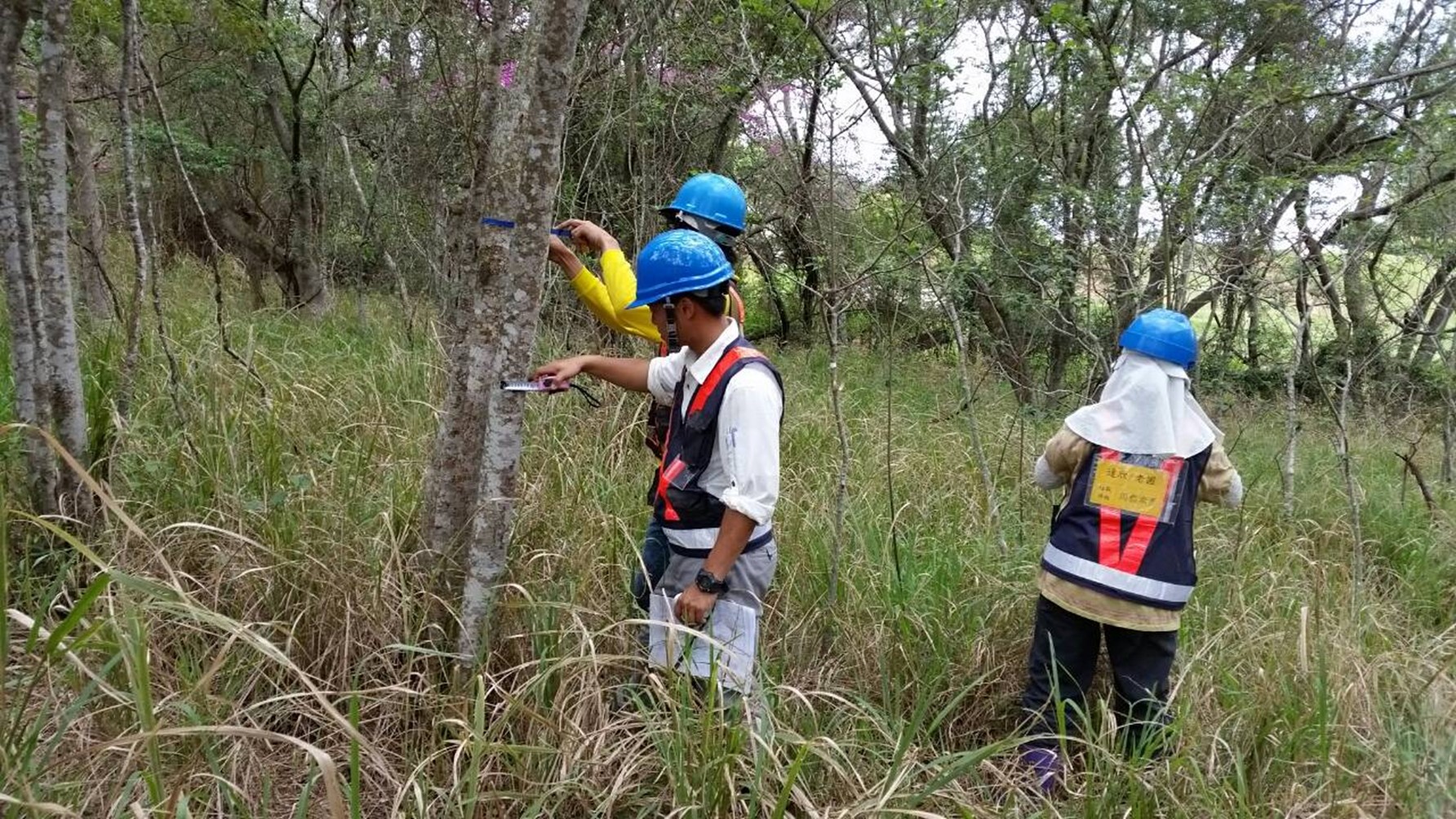

樹木調查

樹木調查

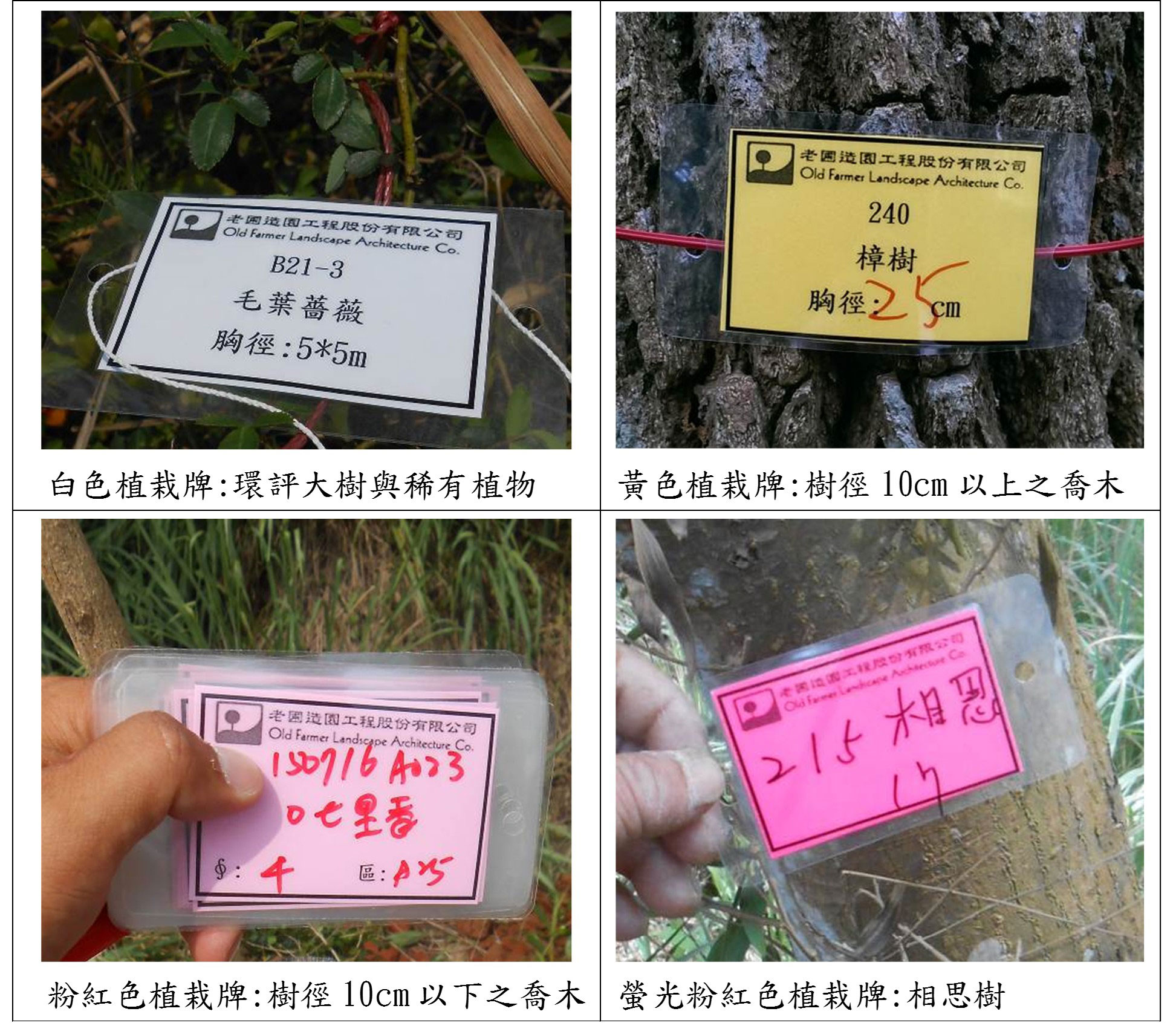

樹木標示牌

樹木調查清冊

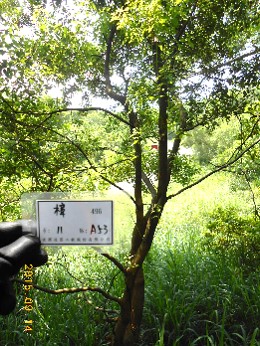

樹木身分證

定植設計與溝通

❍ 管理局的配置概念與種植計畫

❍ 學校的樹木認養活動

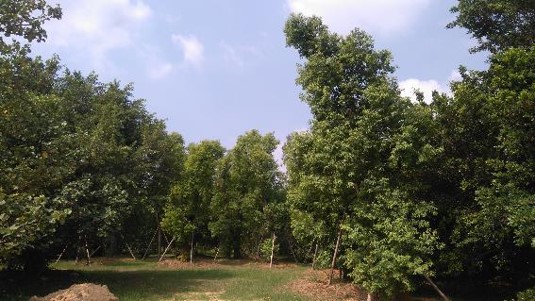

❍ 大相思樹的移植存活率

❍ 相思樹段木的捐贈

❍ 修剪枝葉的運用

管理局的配置概念與種植計畫

移植前圖面溝通確認

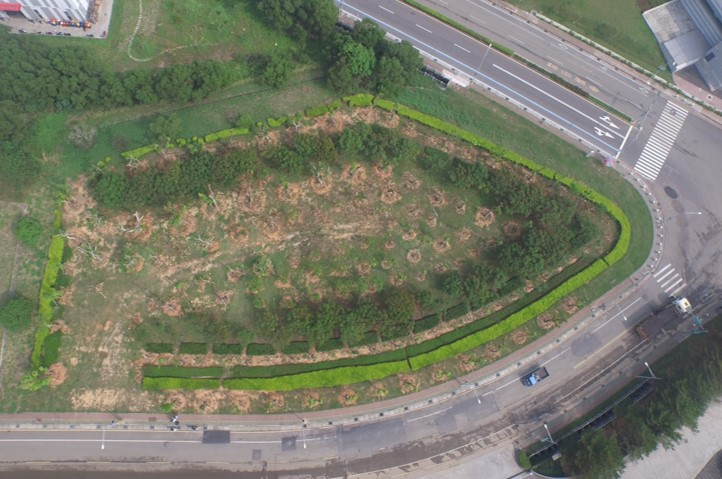

移植後空拍照片比對

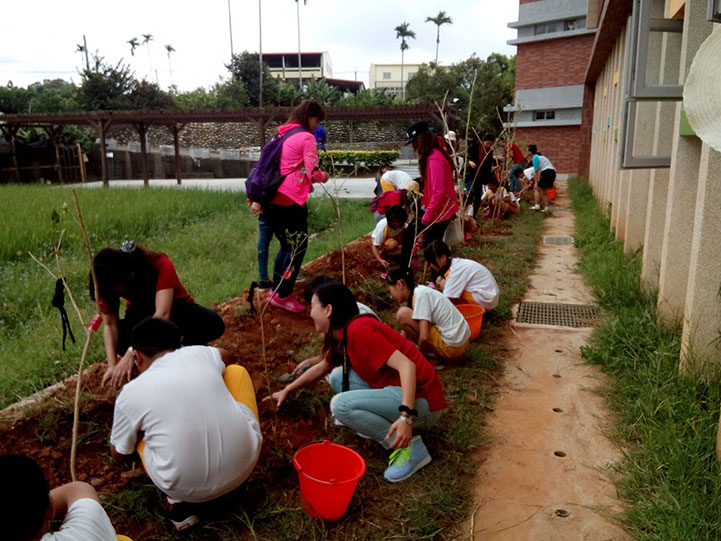

學校的樹木認養活動

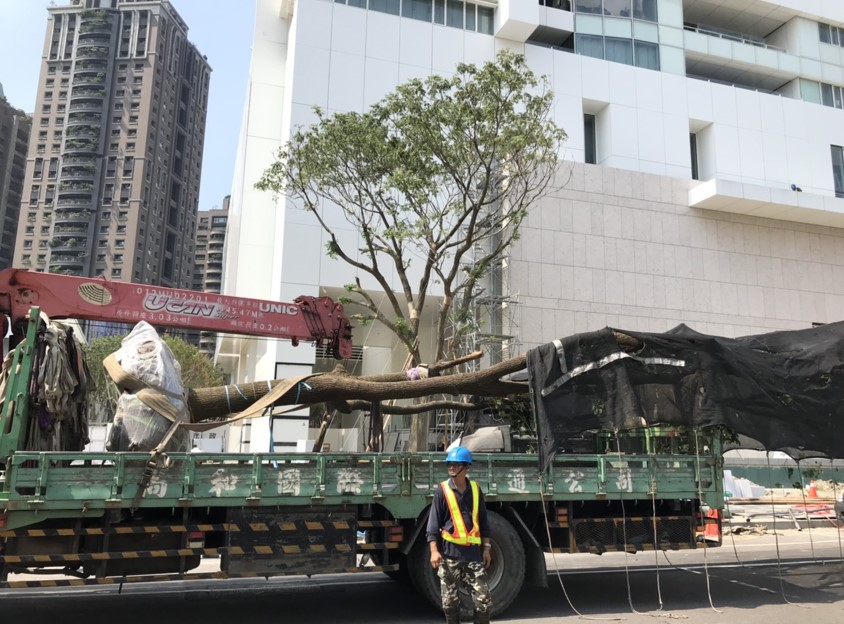

大相思樹的移植存活率

相思樹段木的捐贈

修剪枝葉的運用

移植工程的流程與說明

依據臺北市民國103年9月26日頒布的《臺北市樹木移植作業規範》,移植作業的步驟主要分為:

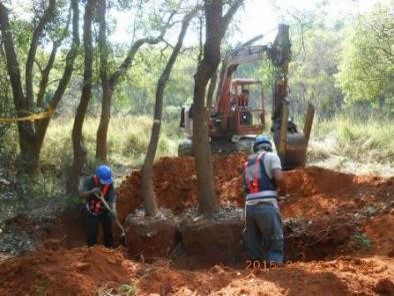

移植前修剪

斷根

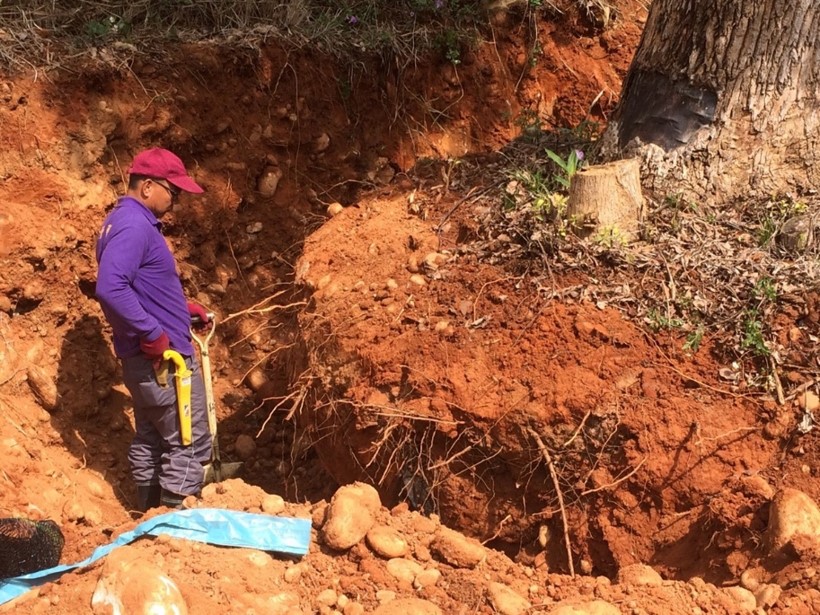

挖掘根球

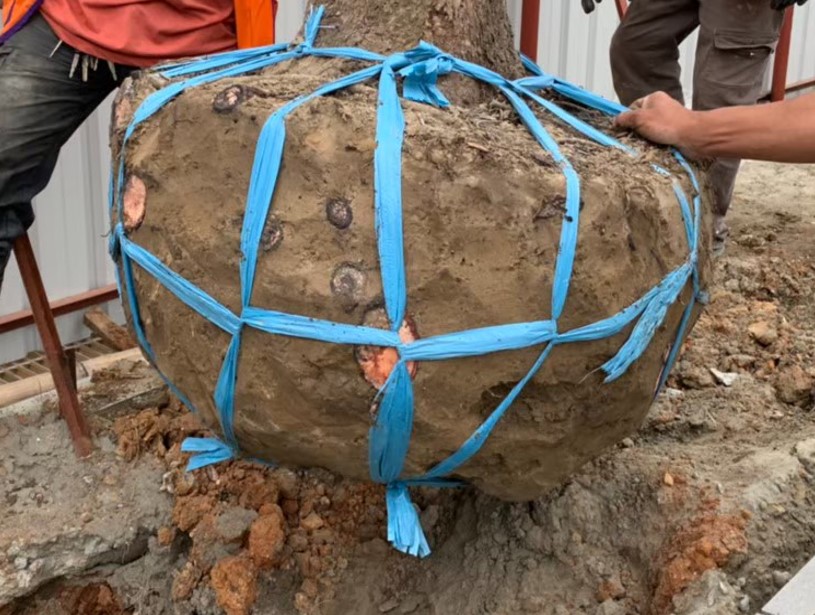

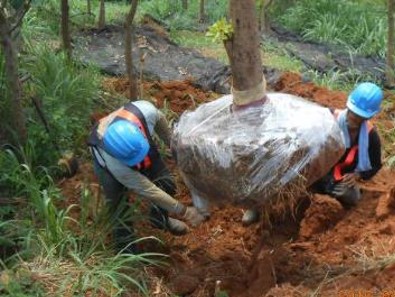

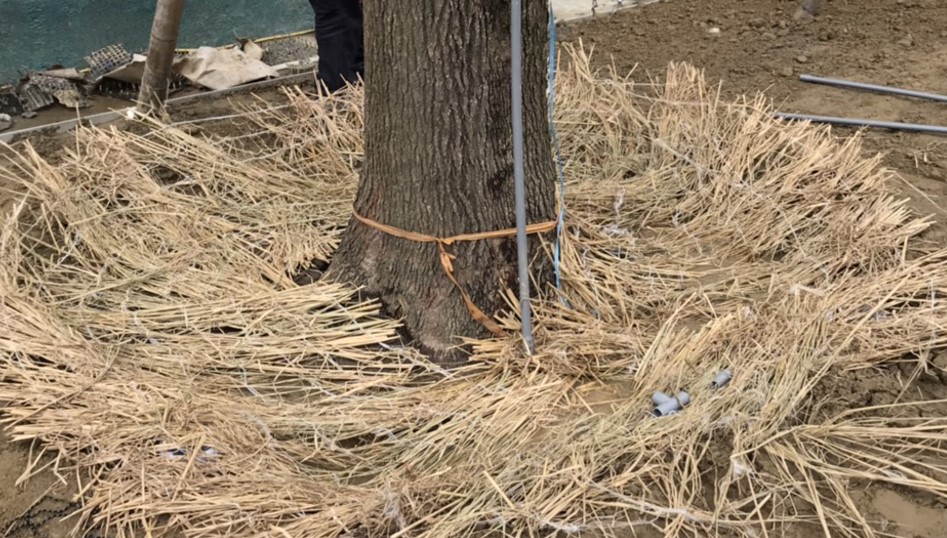

根球綑紮與樹木保護

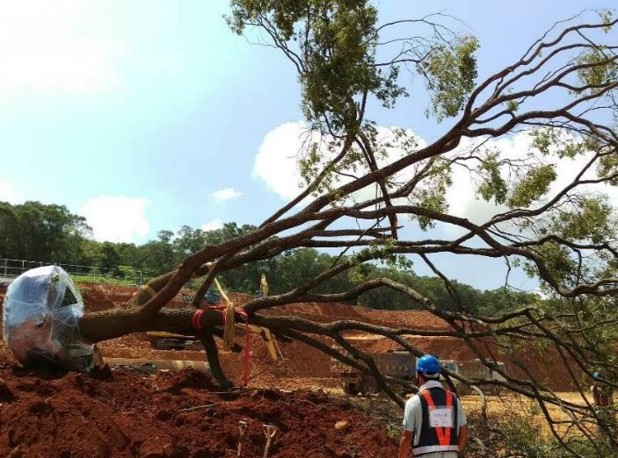

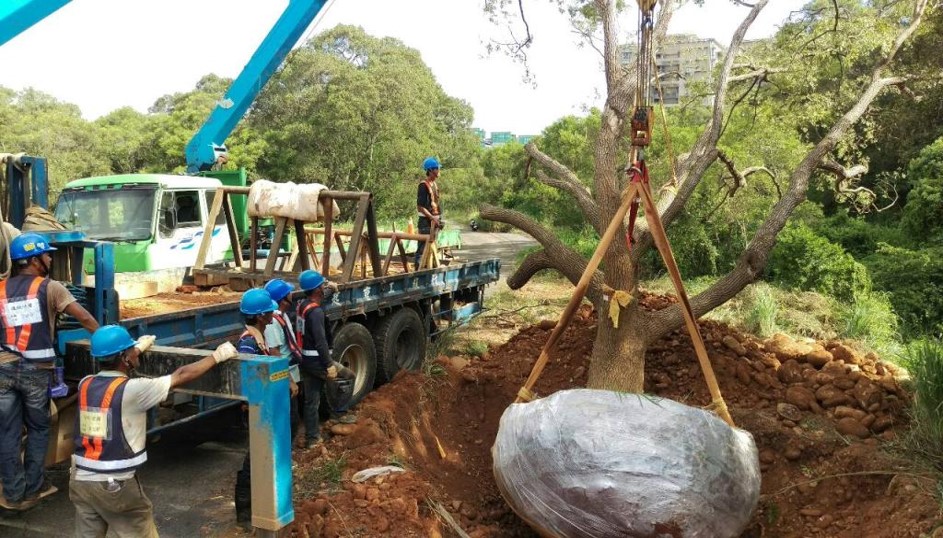

吊掛搬運

定植

環境清理與復原

養護管理

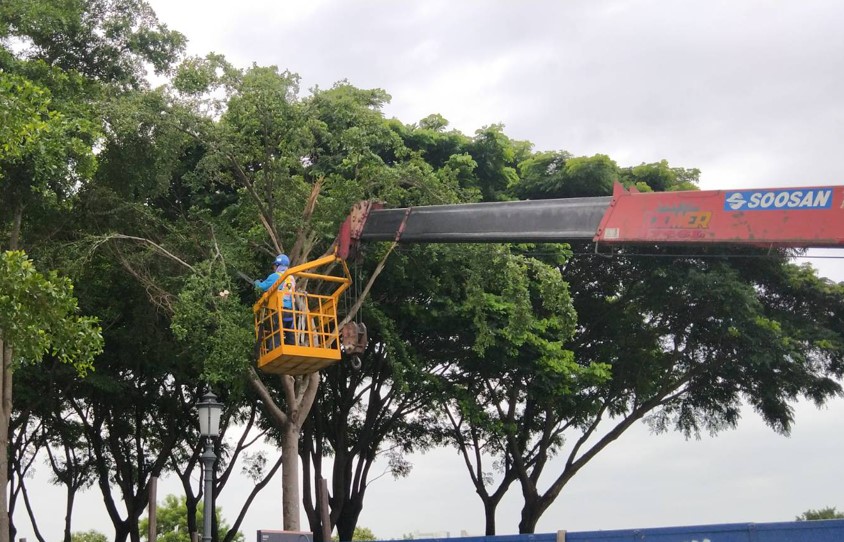

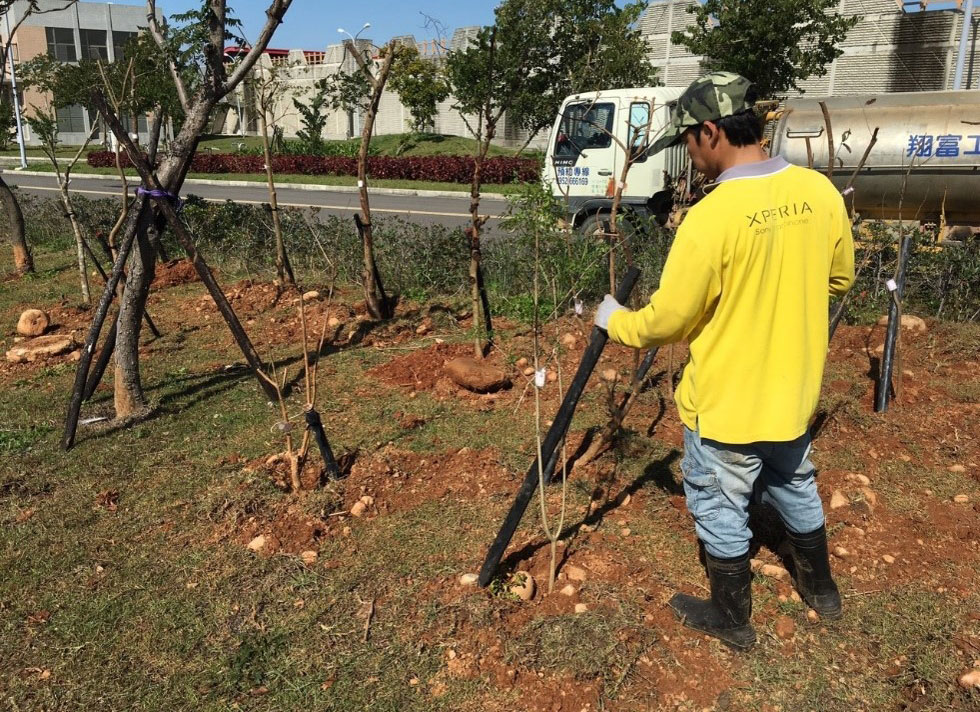

移植前修剪

斷根、挖掘根球

根球綑紮與樹木保護

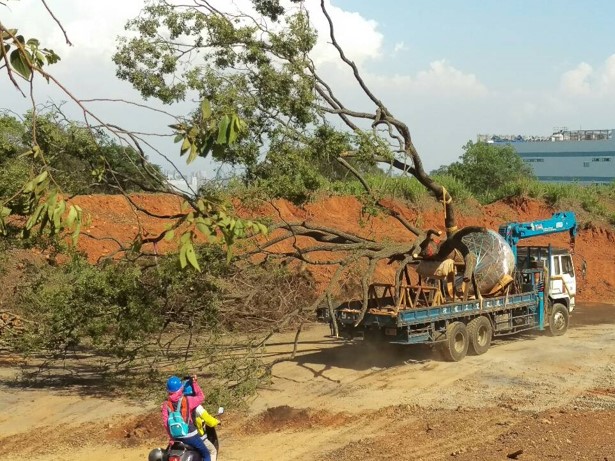

吊掛搬運

定植

大規模移植/種植的工進安排及執行
移植計畫書及啟始會議
  • 非擾動區共18區

  • 公共工程二期共14區

  • 專22二期共26區

施作
範圍

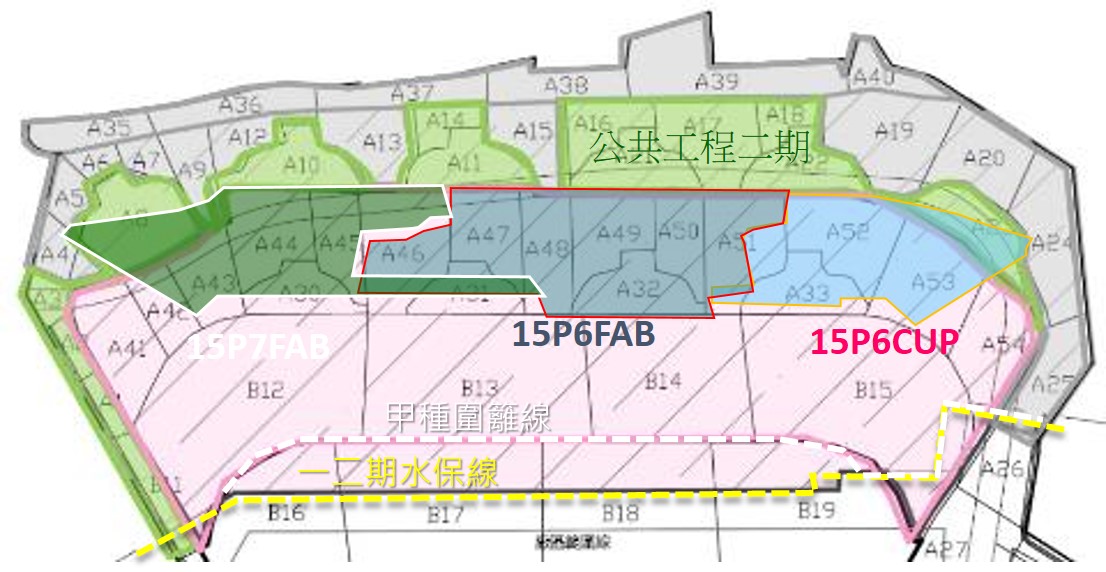

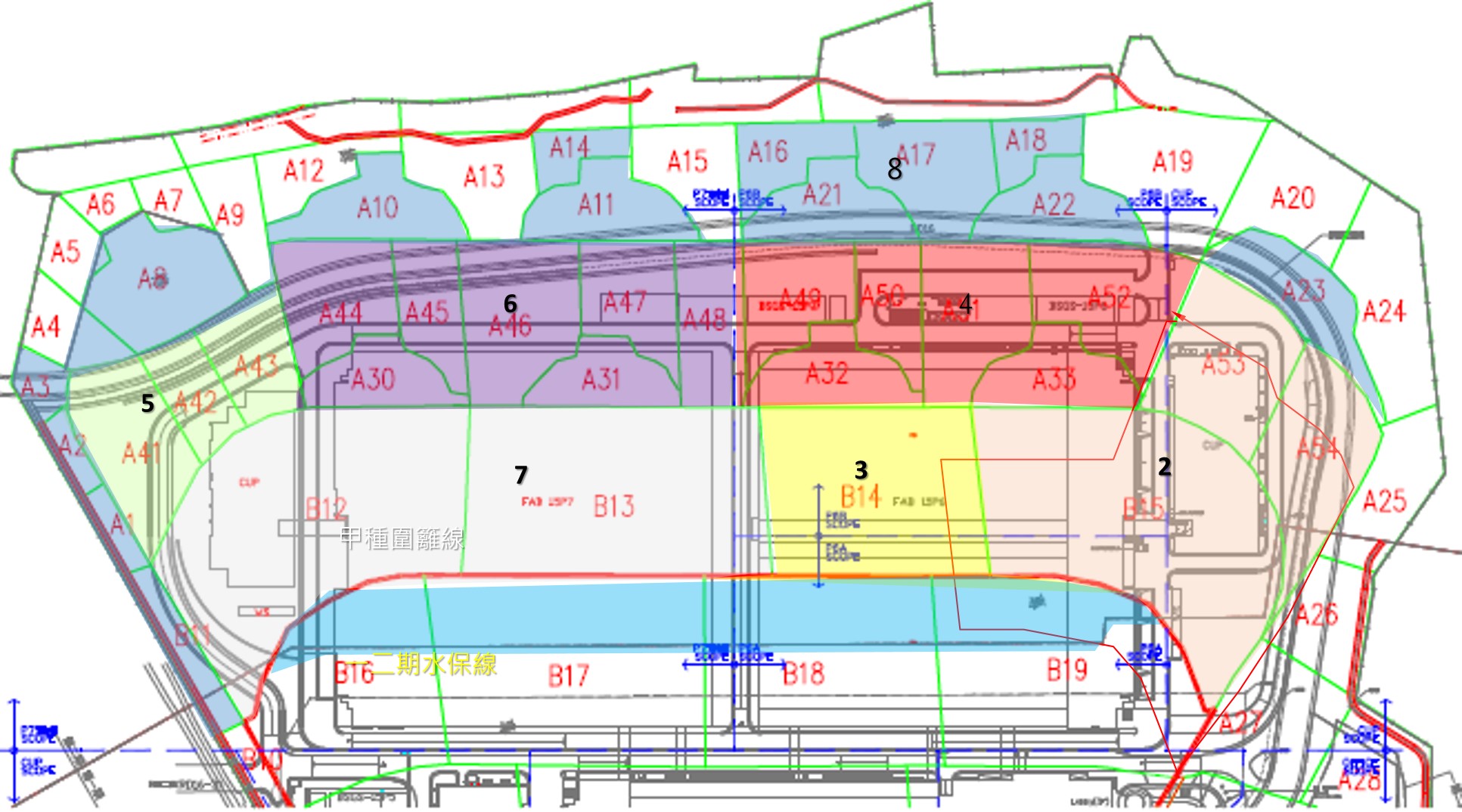

專22二期 A30-A33、A44-A54、B12-15、B16-19、B41-43 26區
公共工程二期 B11、A1-A3 4區

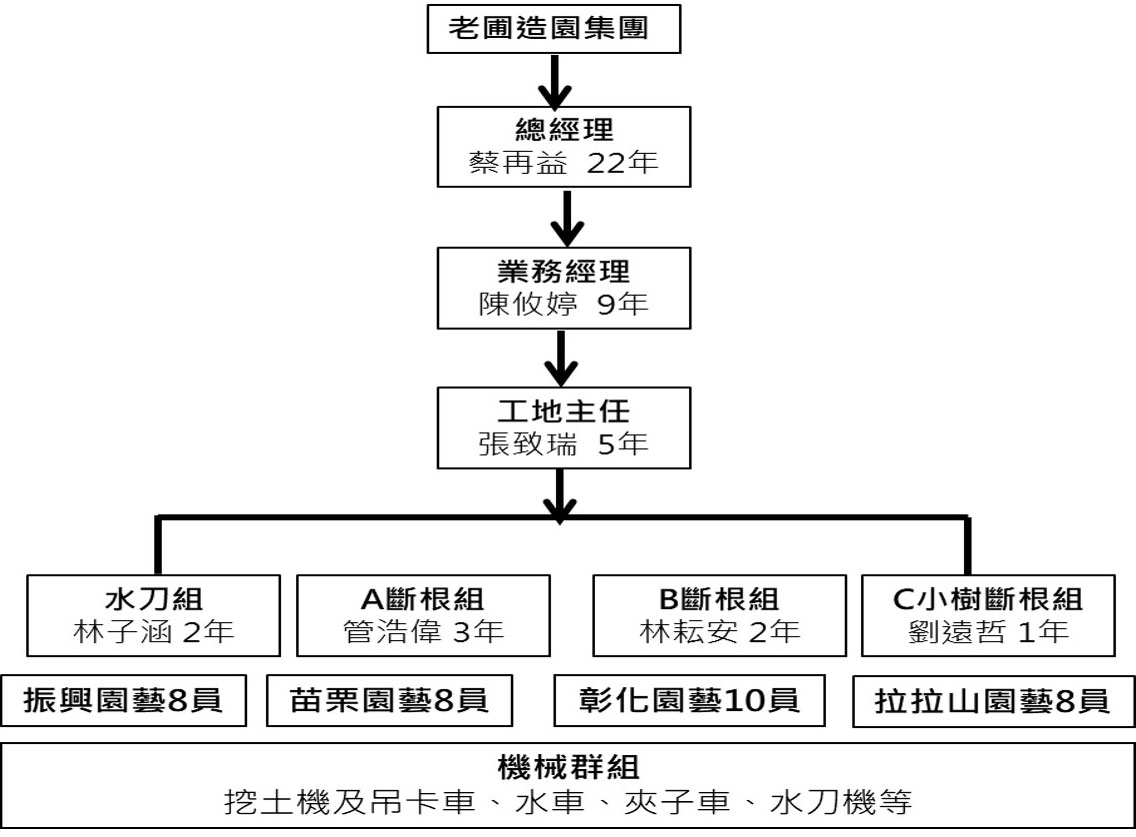

人員組織表及專業機具工班

相關執行效能分析表格

工程期程預計耗時5.5個月,預估時程如下:

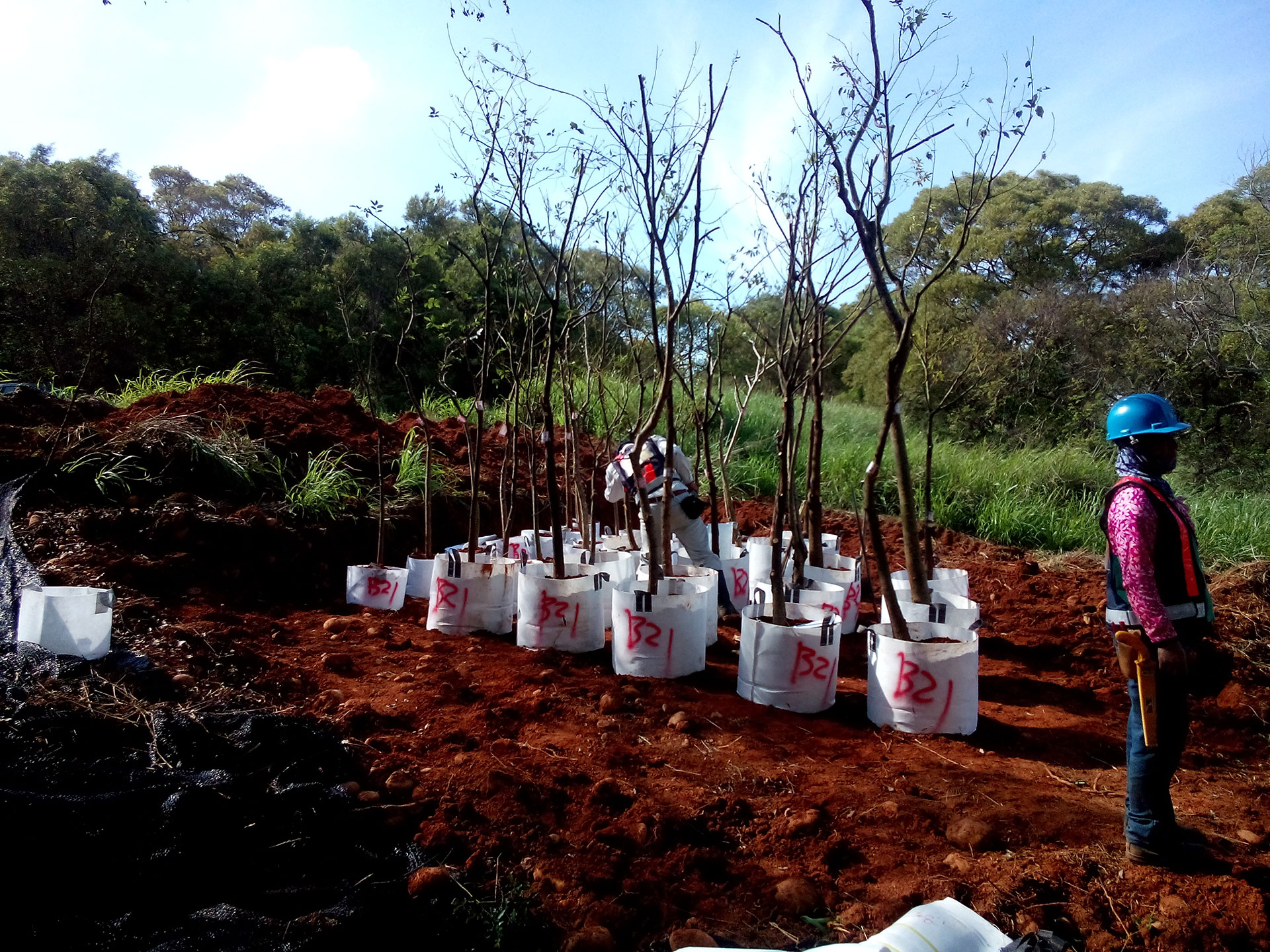

❍ 植栽斷根及小樹苗入袋 11/30-01/09

❍ 植栽養護養根 11/30-01/13

❍ 相思樹再利用 01/14-03/06

❍ 移植至定植點種植 01/14-03/06

人力編制

每日平均移植速率:

10CM↑40株/天

10CM↓160株/天

移植時程表

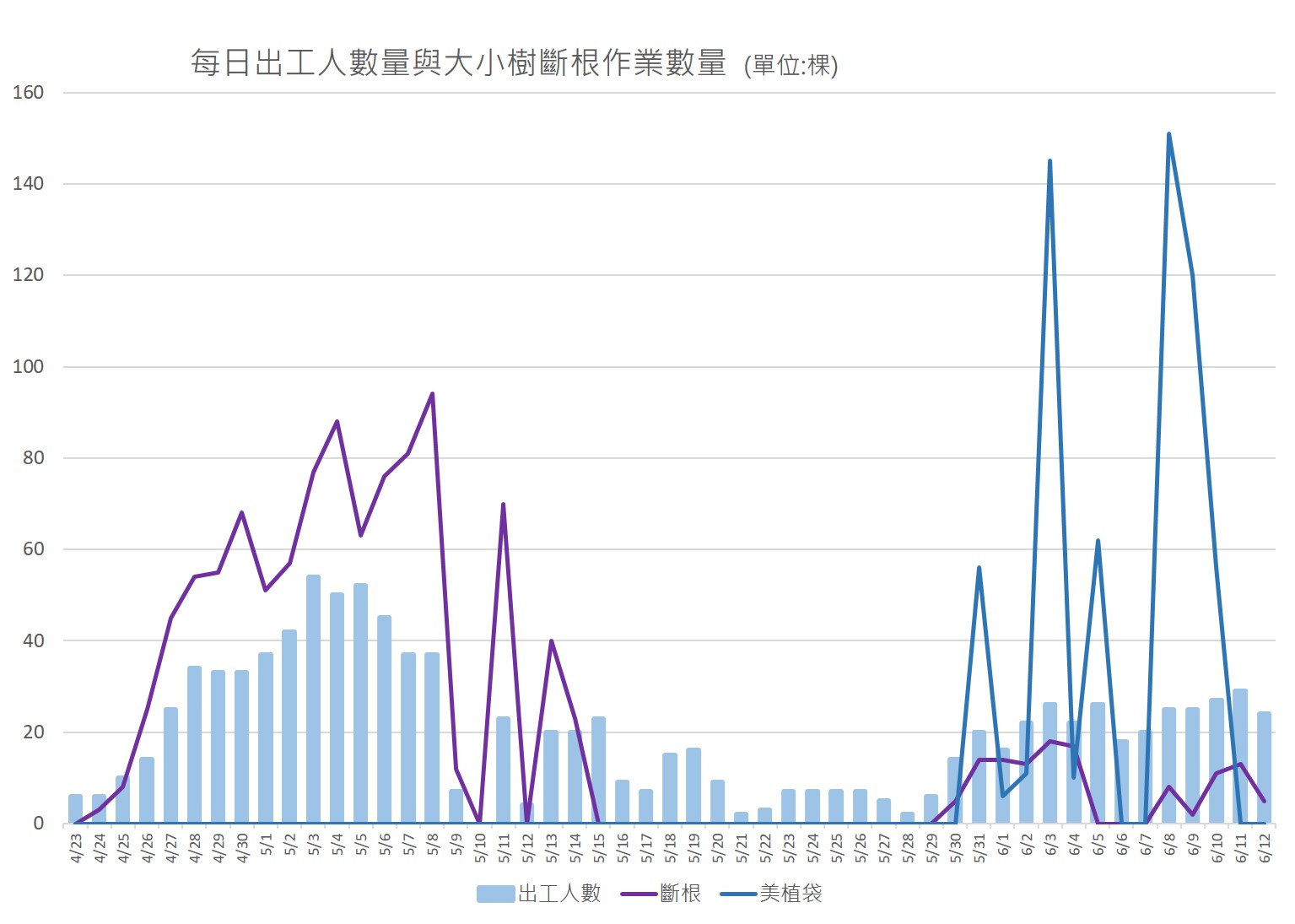

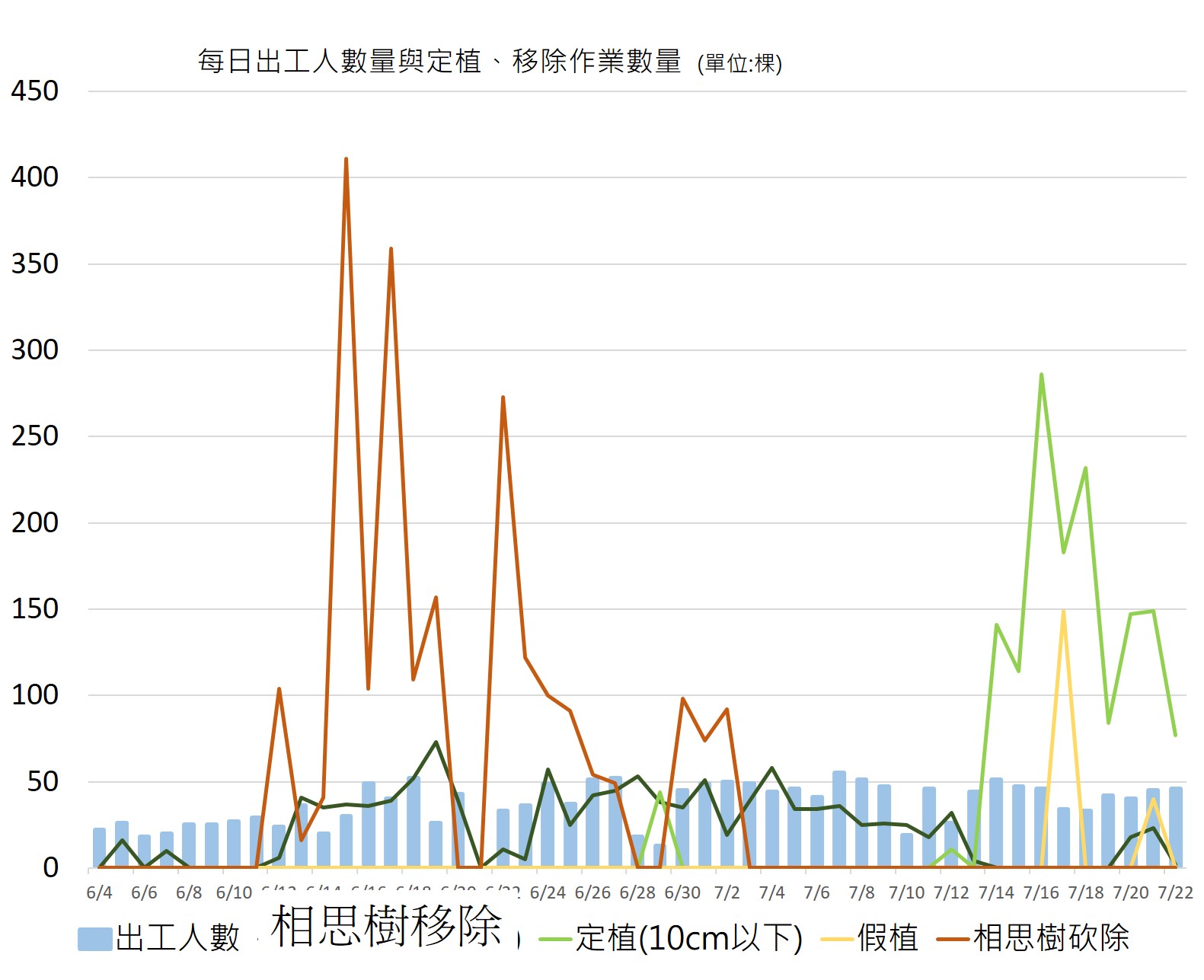

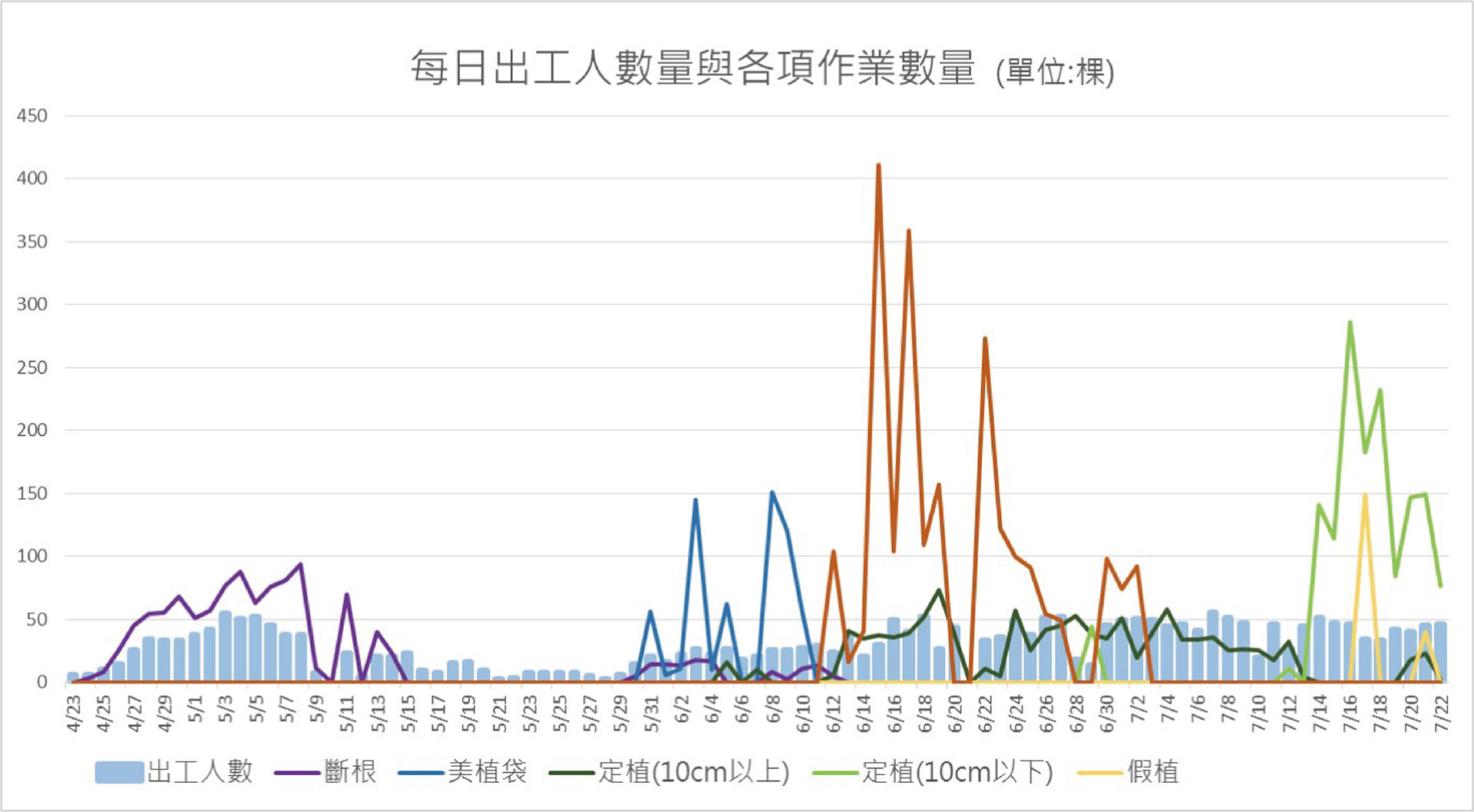

於4/24-5/14三週內的斷根數量高達990棵,單日最高數量為94棵。

小樹斷根(美植袋)單日最高151株。

大小樹定植

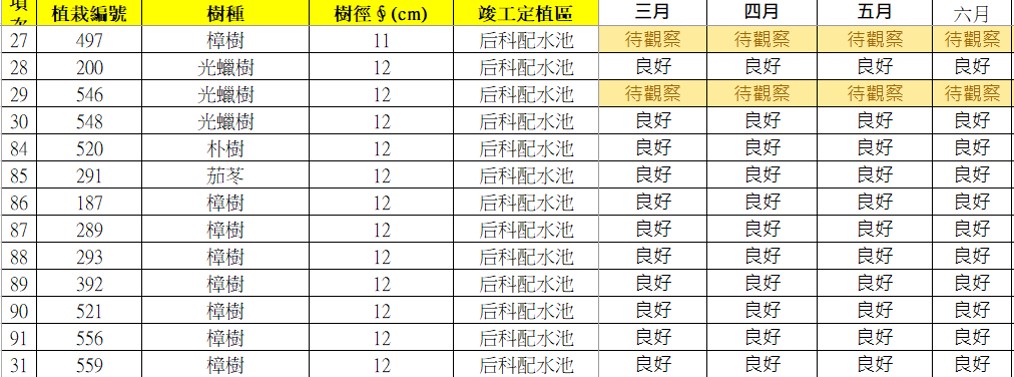

一棵樹徑20-30cm的中型樹木約15-20分鐘可完成根球綑紮。

大樹定植單日最高73株;小樹定植單日最高286株。

每日收工會議

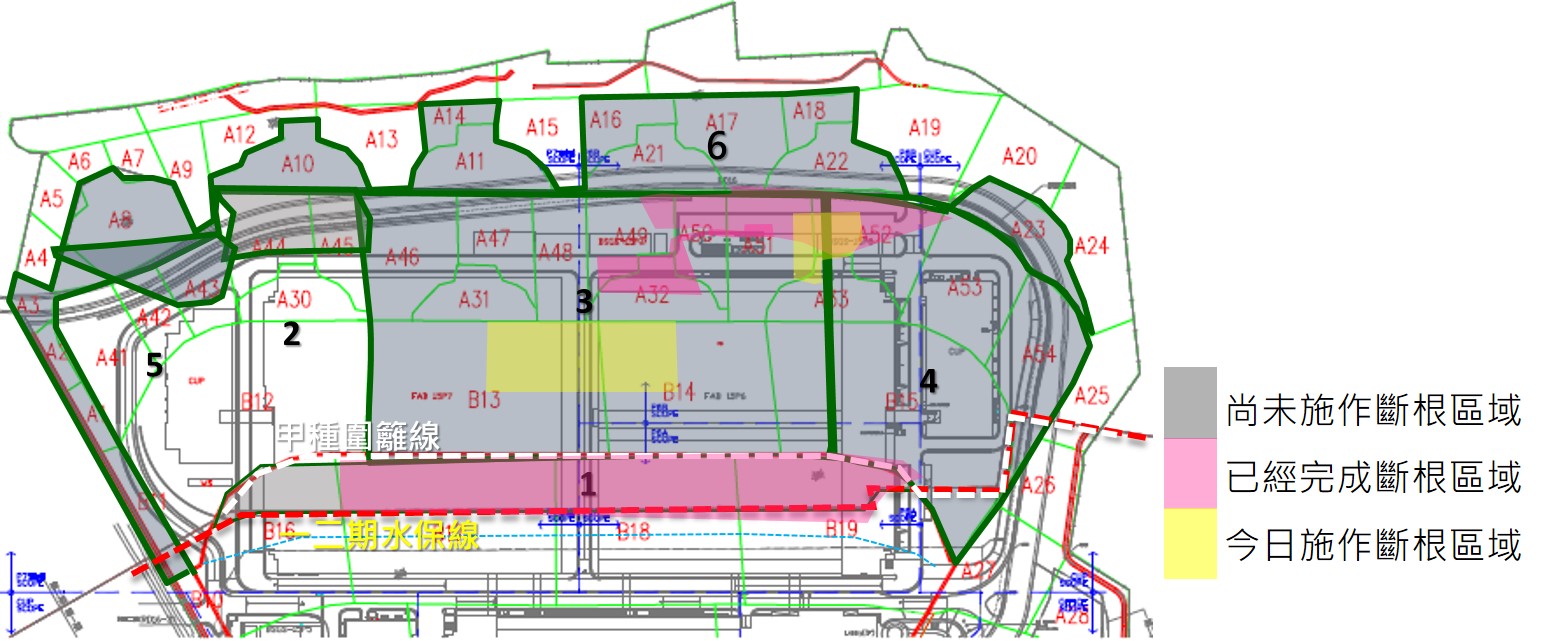

各分區喬木斷根時程說明

本日施作A52B13.14.15區,共計17株。

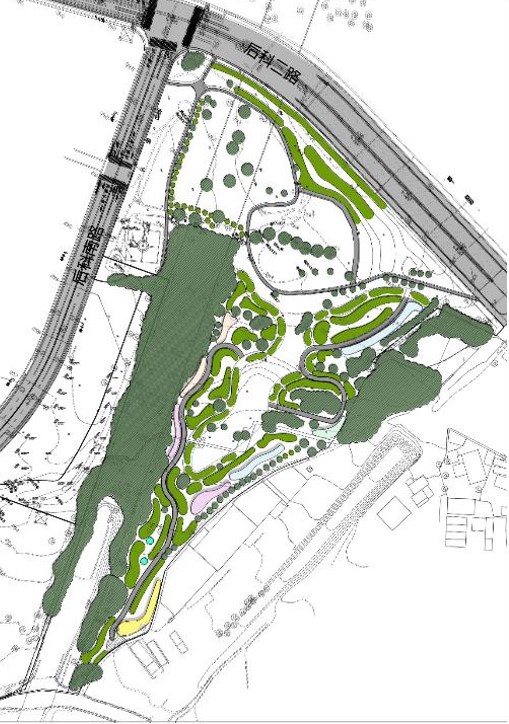

管理局的定植設計與計畫

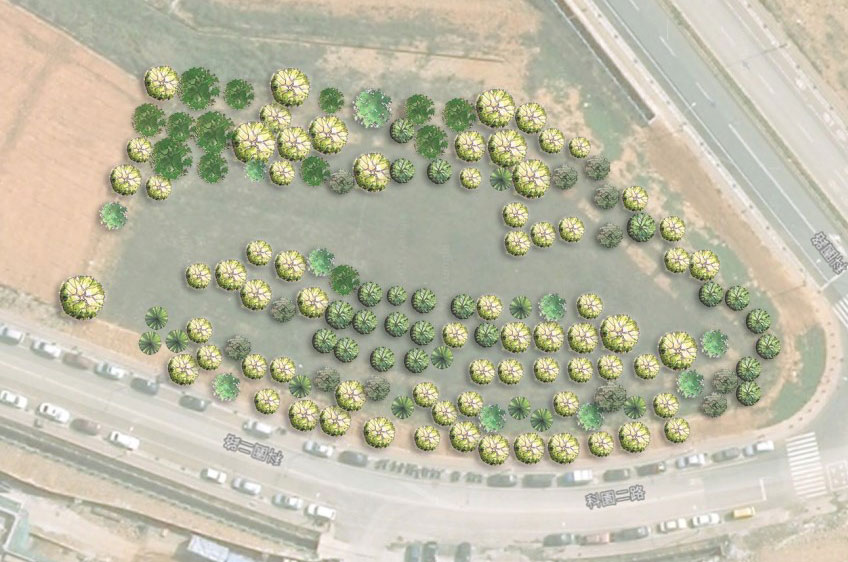

中科 后里園區 后科路綠地

10公分以上大樹定植原則:

❍ 種植密度:5*5

❍ 樹種安排:主要樹種以光臘及樟樹為主, 其他則以不同樹種混植的方式,創造園內林相的多樣性,亦能吸引不同種生物棲息。

❍ 定植方式:定植以群植為主,並適度留白呈現出縮放的空間感。步道兩旁樹種選擇容易成蔭之樹種,其他區域則以混植的方式呈現。

❍ 周邊皆留設養護動線。

❍ 施作時會依現場實際情況(地形、現況植群等)進行調整。

編號 樹種 尺寸
1 光臘樹 10-40cm
2 樟樹
3 土蜜樹
4 朴樹
5 紅仔珠
6 七里香
7 楝樹
8 土芭樂
9 茄苳
10 華茜草樹
11 龍眼
12 黃荊
13 構樹
14 白飯樹
15 楓香
16 樟樹 40-70cm
17 榕樹

總數500株

相思樹的段木計畫與活動
Step 01 - 基地現場相思樹

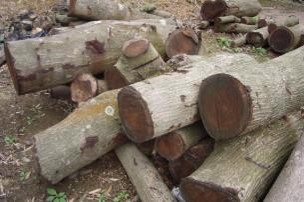

Step 02 - 裁切為段木
Step 03 - 夾車集中成堆

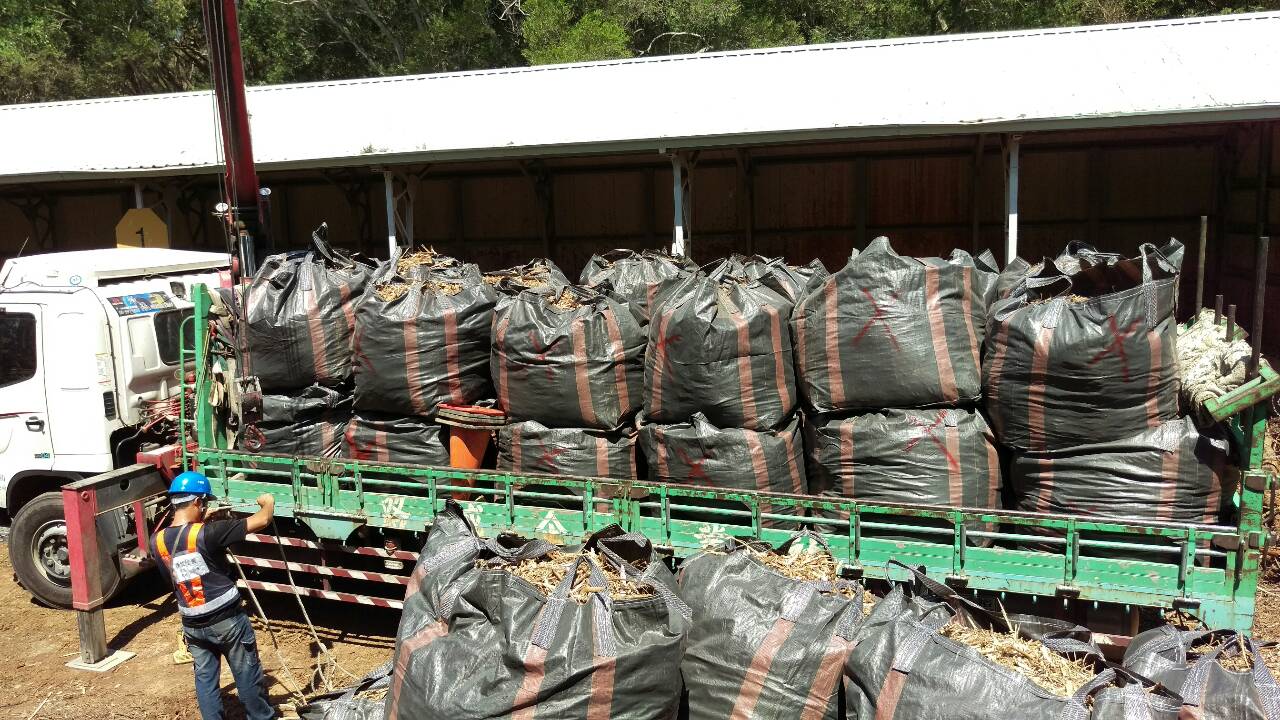

Step 04 - 運送至木屑加工廠

苗栗木屑加工處理廠

再加工

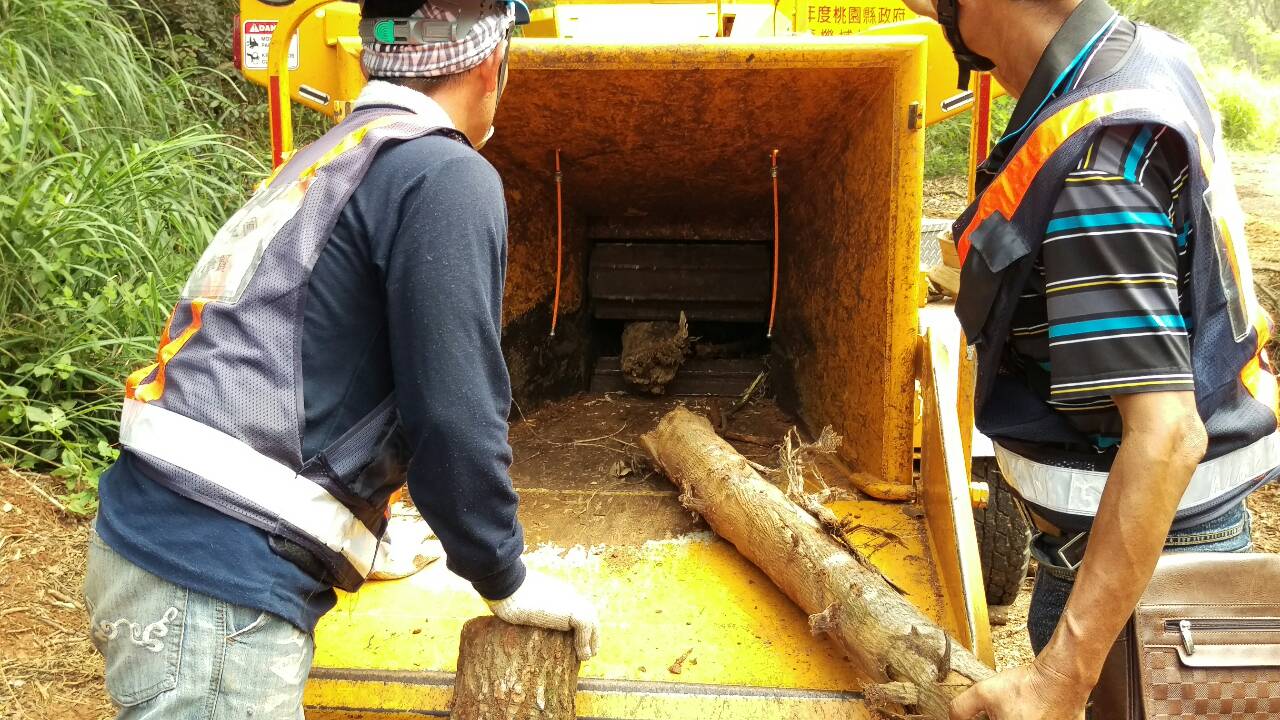

Step 05 - 香菇太空包原料

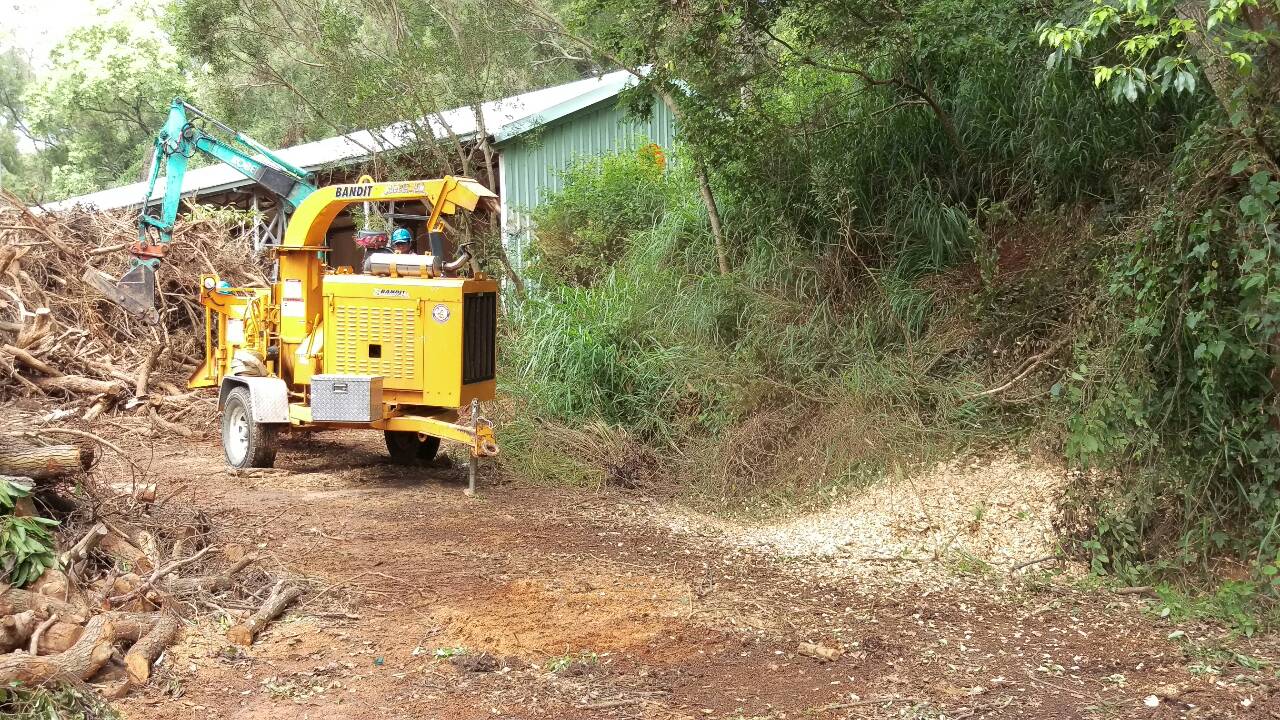

廢枝葉的再利用計畫

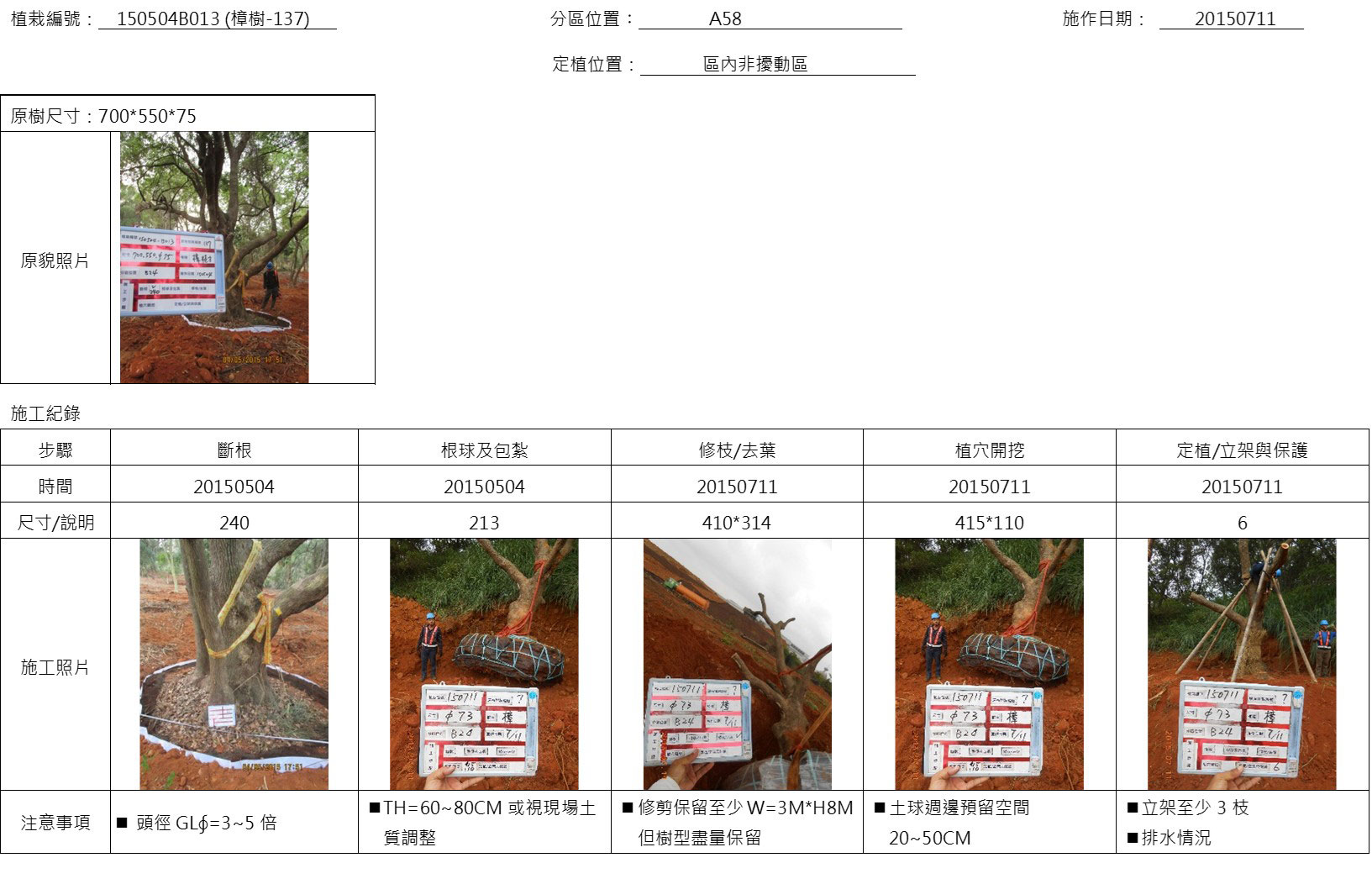

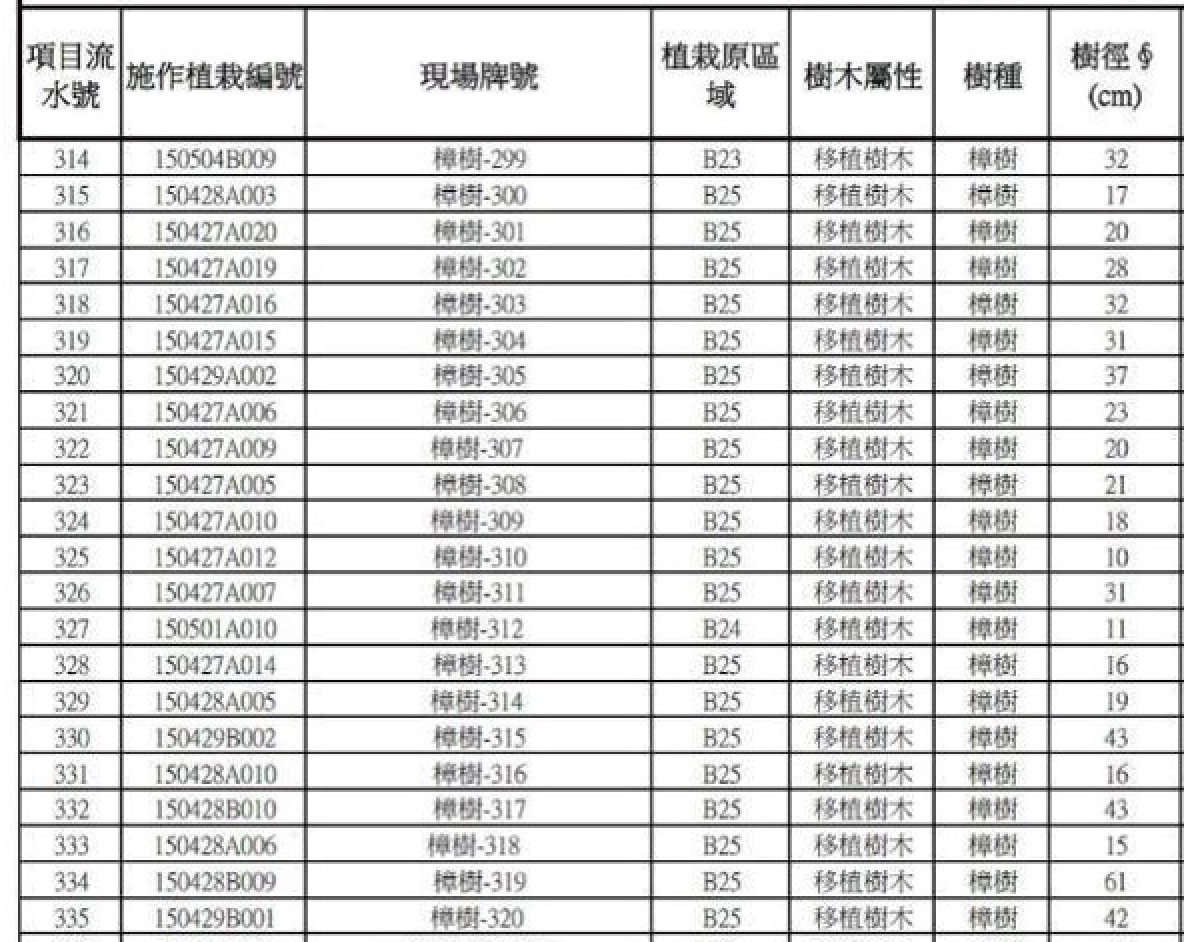

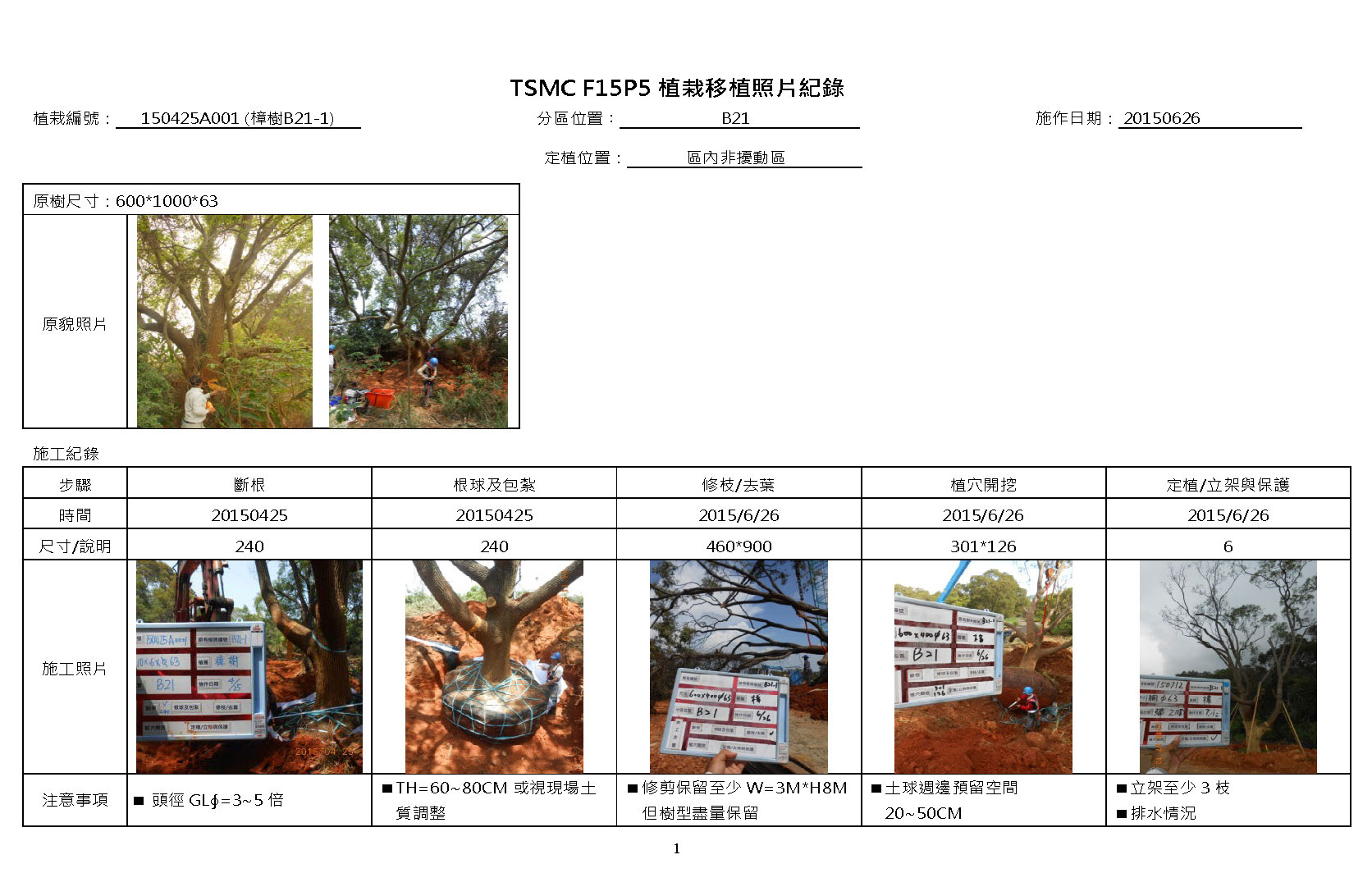

樹木的身分證件及清冊
樹木高存活率的關鍵因素

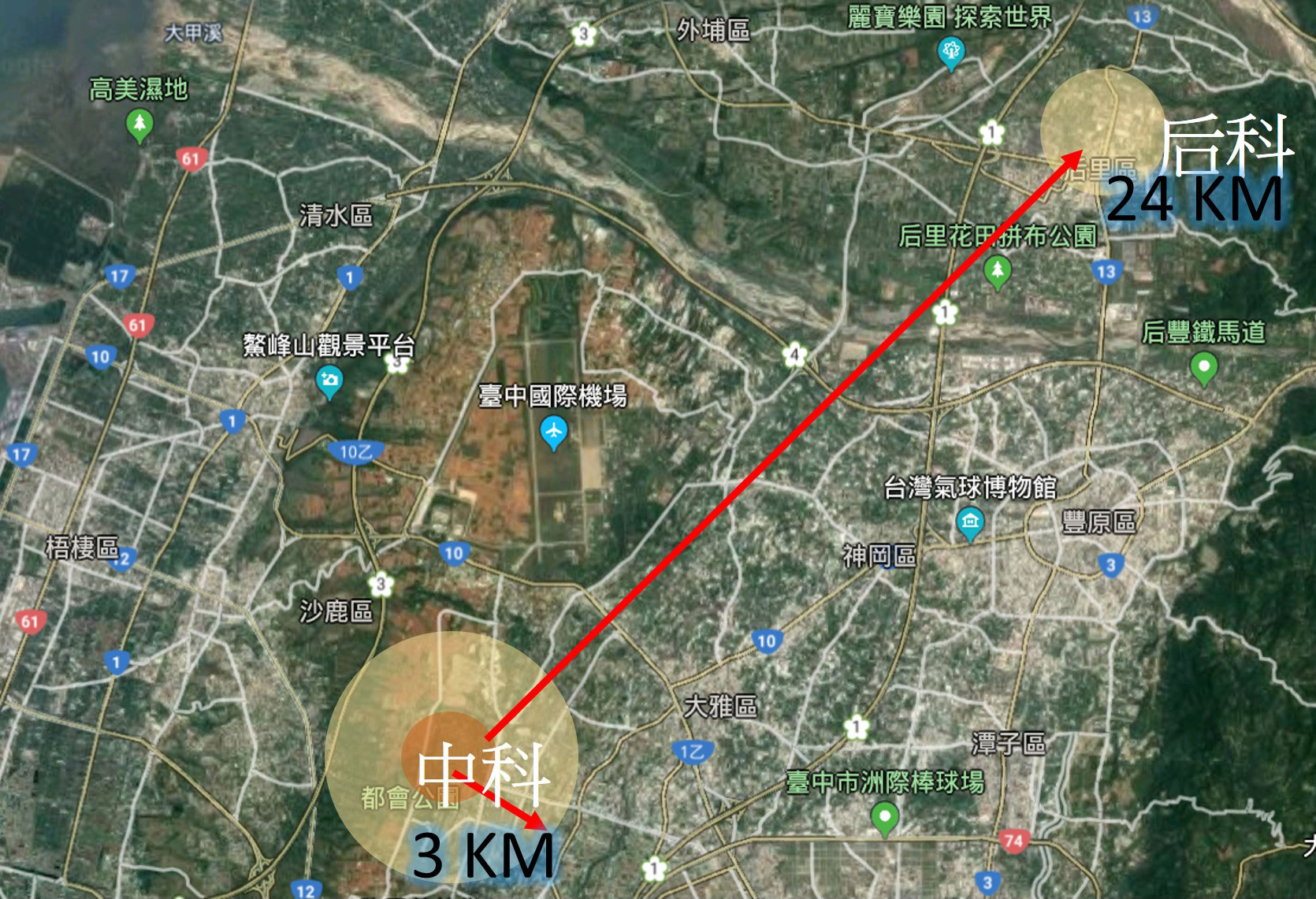

接近原地的土壤及氣候條件

中部台中科學園區所屬之大肚山丘陵臺地的頭嵙山層以「厚層礫石」層為主,特徵為紅土及卵礫石。

后里科學園區所屬之后里台地亦為紅土層。

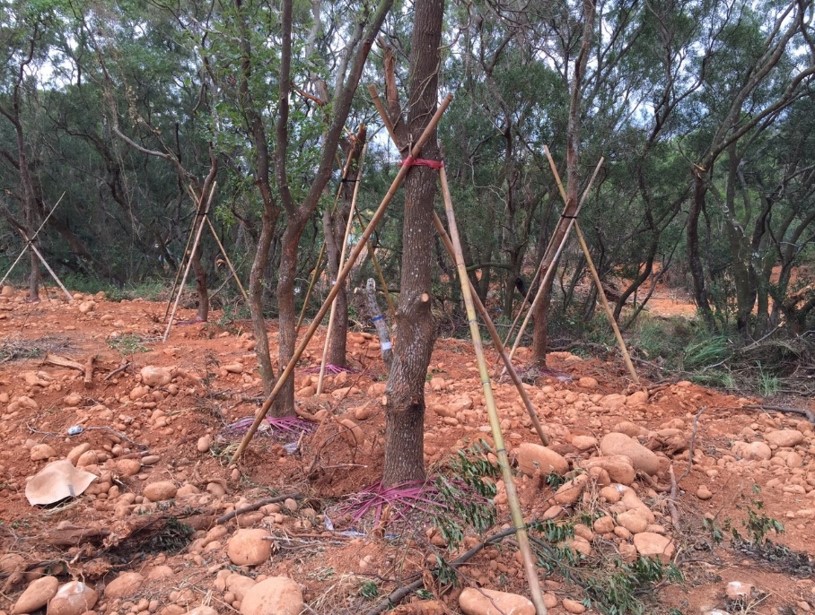

適當的土球養根時程

斷根的目的是讓細根在欲搬運的土球上重新生長,即「養根」。

養根所需的時間因樹種、樹齡、氣候環境狀態等而異。一般情況需要至少45至90天以上的養根時間,才能讓土球佈滿細根,在定植後維持正常的吸水功能。

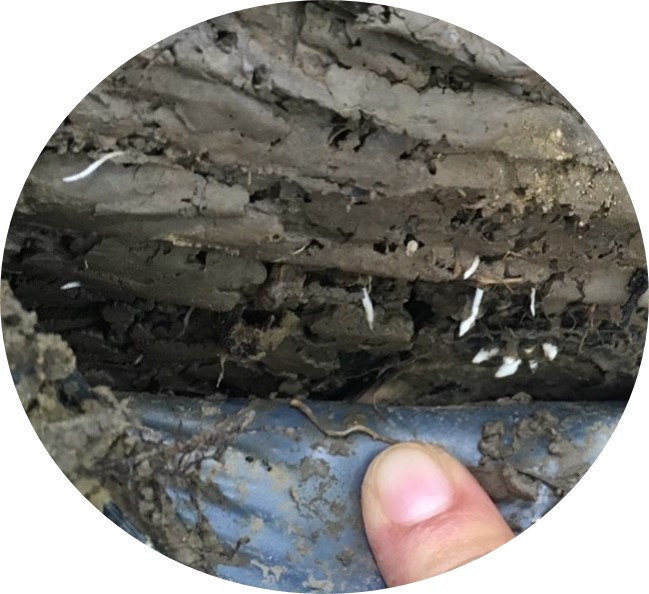

具吸水力的白色細根

正確的修剪及防護經驗
有經驗的吊運人員及短距離運輸

縮短移植距離約30~40分鐘內車程時間,能有效降低運輸過程中的損傷及水分蒸散等逆境。

後續的養護、觀察、回饋及修正

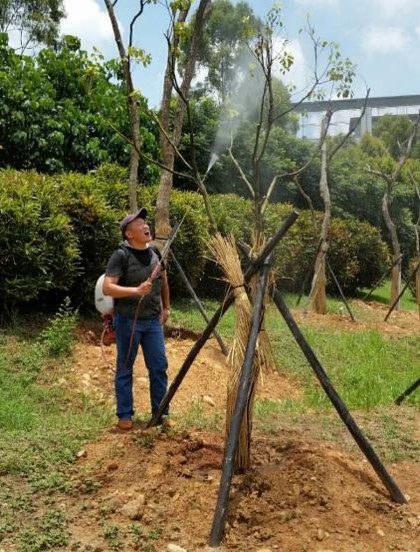

養護作業包含澆灌、雜草清除、病蟲害管理、適當修剪與追肥等。

更重要的是系統化管理,透過觀察記錄及回饋反應,即時修改養護方針。

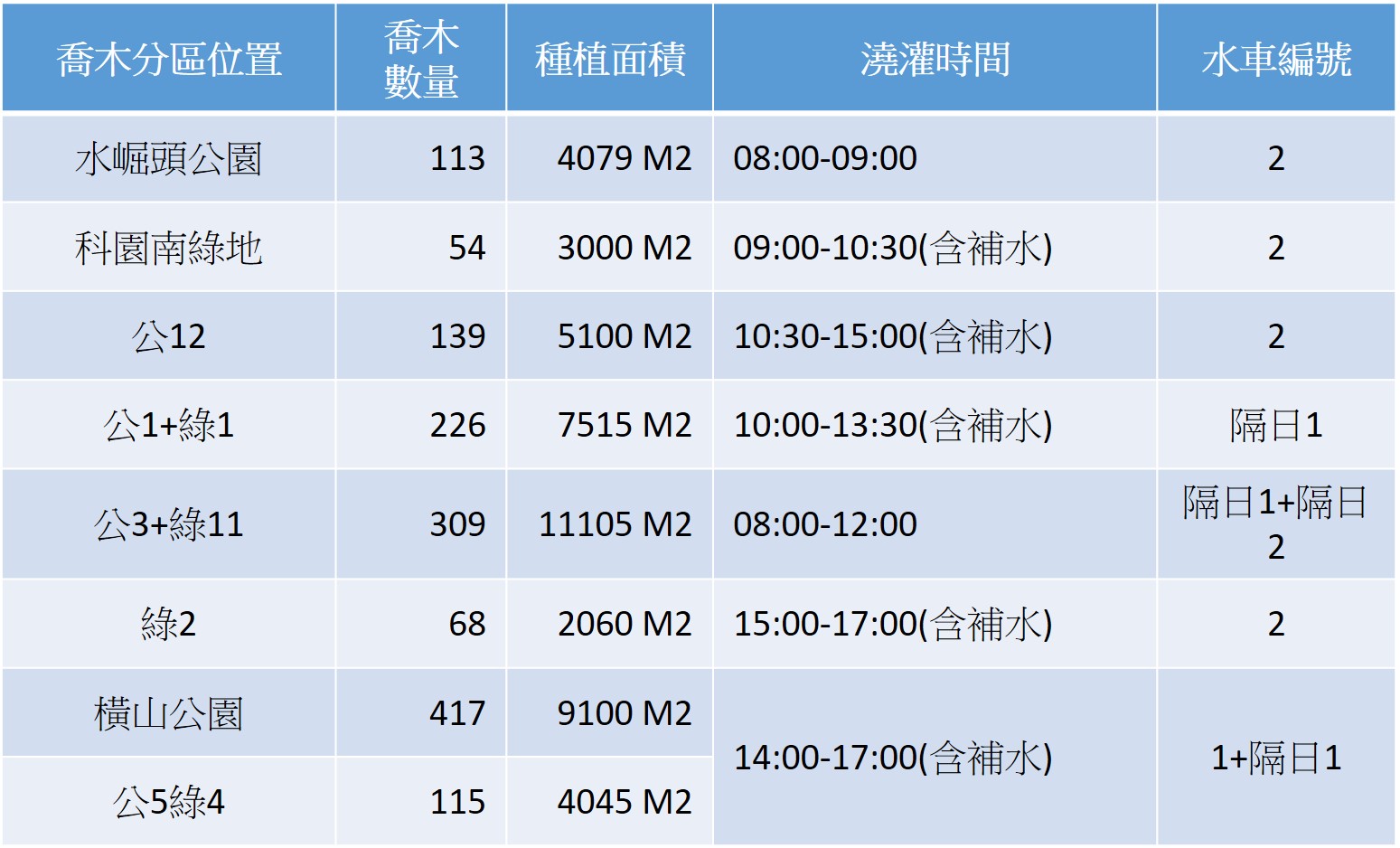

澆灌給水車的分配與時間規劃

每個月喬木觀察表格說明

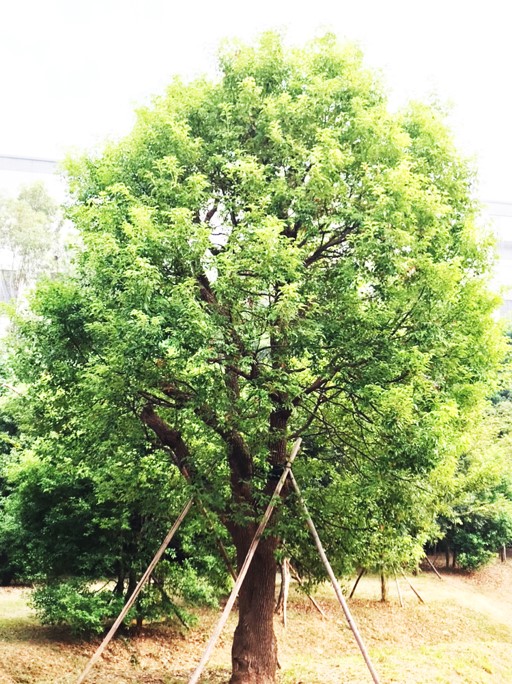

喬木移定植後生長現況
