景觀工程估價
我們的景觀工程估價依據工程項目、工程單位、工程數量進行工程單價之計算,主要由了解施工程序及內容,依此分析材料、人工、機具、設備、保固、零星工料等等,以組合成單價,經由單價加總而成工程估價之總金額。
我們的景觀工程估價依據工程項目、工程單位、工程數量進行工程單價之計算,主要由了解施工程序及內容,依此分析材料、人工、機具、設備、保固、零星工料等等,以組合成單價,經由單價加總而成工程估價之總金額。

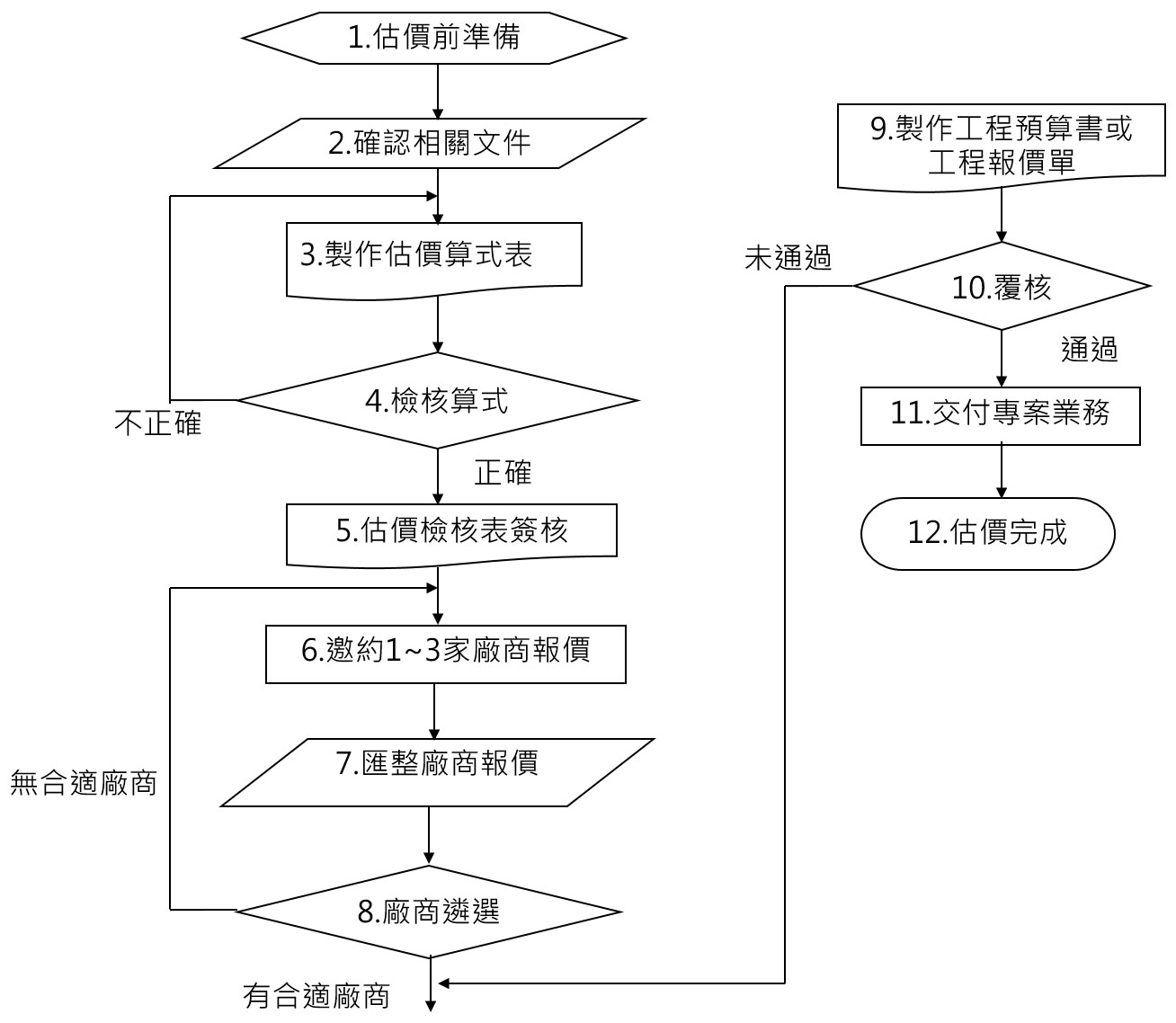

經由估算流程步驟,由集結相關估價文件資料後製作估算式表後再邀約各工項廠商報價匯整後遴選合適廠商,當中經由相關權責人員檢核而製成預算單或報價單,最後由最高主管做最後覆核後交付專案業務交付業主便完成估價作業。
❍ 預算書階段之估價,為規劃設計階段編列的預算書及訂定的相關資料。
❍ 投標發包階段之估價,為業主投標發包時提供給參與者的報價單與相關資料。
❍ 兩者其估價方式與內容大致相同,差異為預算書多為自行制訂,投標發包單為接收甲方提供資料。
預算書階段之估價作業:

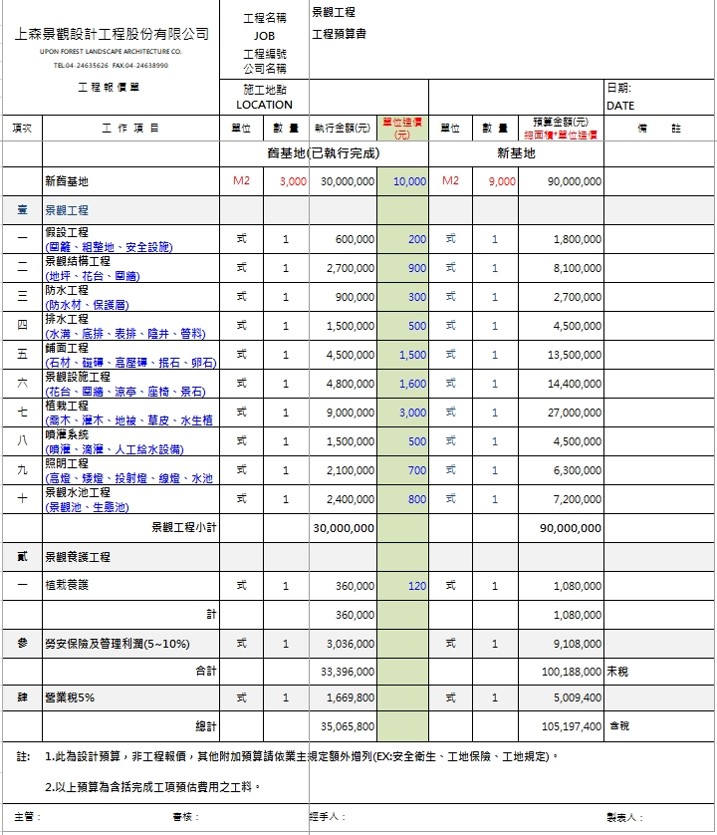

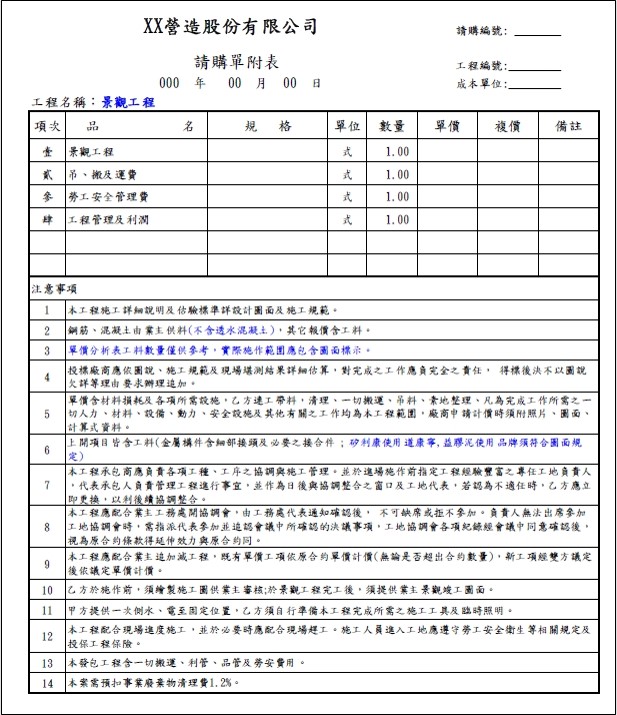

預算書(單位造價)
景觀設計圖
設計施工規範
補充說明
投標發包階段之估價作業:
報價單
總表、細項表
單價分析表
景觀發包圖
施工規範
環安
保險
補充說明

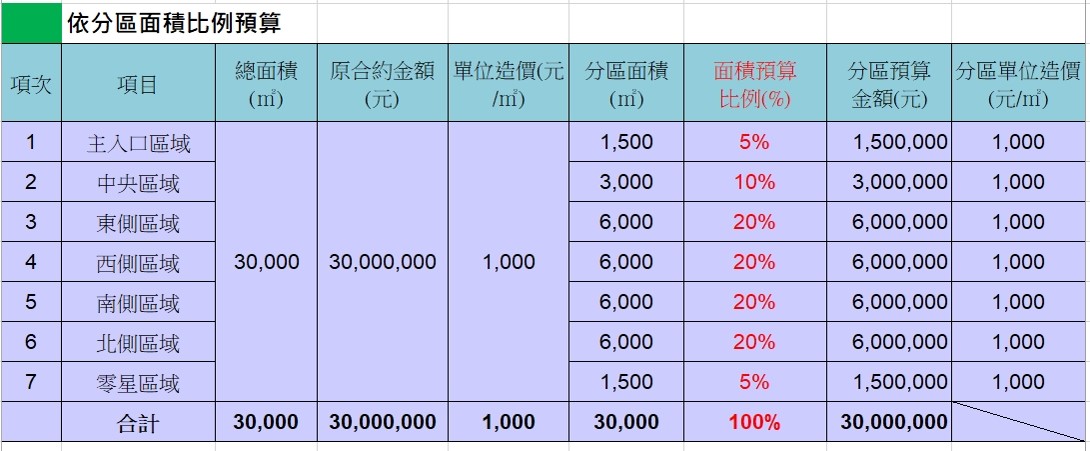

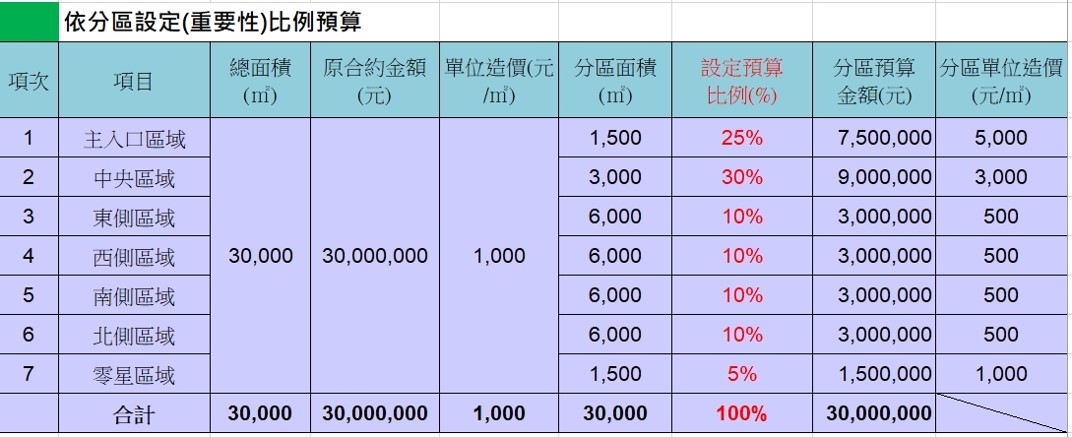

設定基準步驟

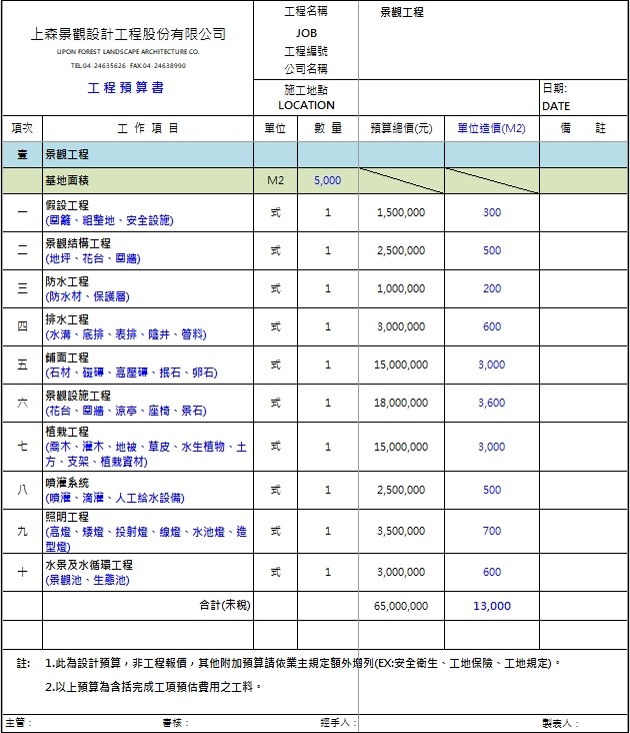

景觀預算書與投標發包單工程分類,主要為景觀工程、植栽養護及安全衛生及管理利潤等。
景觀工程主分為:土建工程(假設、結構、防水、鋪面、設施)、植栽工程、機電工程(噴灌、照明、水循環)等,又依主工程細分各細部工項。
壹、景觀工程:
一、 假設工程
二、 排水工程
三、 結構工程
四、 防水工程
五、 鋪面工程
六、 設施工程(牆、花台、座椅、木作、金屬)
七、 植栽工程
八、 噴灌工程
九、 照明工程
十、 水景及水循環工程
貳、植栽養護
參、安全衛生及管理利潤
1. 放樣 基地全區範圍 - 建築物範圍 = m2
2. 工地圍籬(甲、乙、丙種圍籬): m

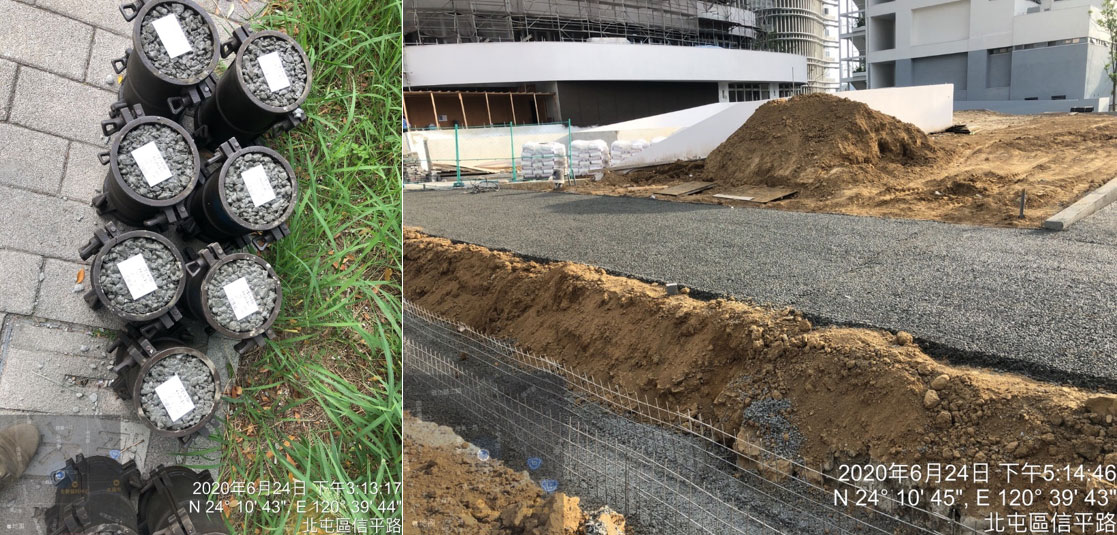

3. 配合工程(拆除、破碎、復舊):一式
1. 陰井(預鑄RC、場鑄RC、PP井): 座
(依圖面所示之實際數量)
2. 管料 (RCP、PVC 管、HDPE管、透水軟管、金屬管) → L m*係數(立斜管、損耗): m
3. 淺溝(註明面飾)W cm: m
4. 配管另件(接頭、膠水、五金配件):一式
註:
1. 注意排水設施及管料詳圖。
2. 檢討排水高程,表排與底排的關係。
A. 一般結構
1. 整地:開挖、回填、夯實
2. 碎石級配: m3
3. 鋼筋(一般鋼筋#3~#...、高強度鋼筋): KG
4. 點焊鋼絲網: m2
5. 模板(一般模、死模、清水模、仿木紋模、地坪收邊模): m2
6. 混凝土(劣質、2000PSI~5000PSI): m3
7. 押送車
B. 透水混凝土
1. 整地:開挖、回填、夯實
2. 碎石級配: m3
3. 鋼筋(鍍鋅): KG
4. 點焊鋼絲網(鍍鋅鐵、不鏽鋼): m2
5. 模板: m2
6. 混凝土(2000PSI~5000PSI、透水混凝土): m3
7. 貨卡車
透水混凝土及現場試體

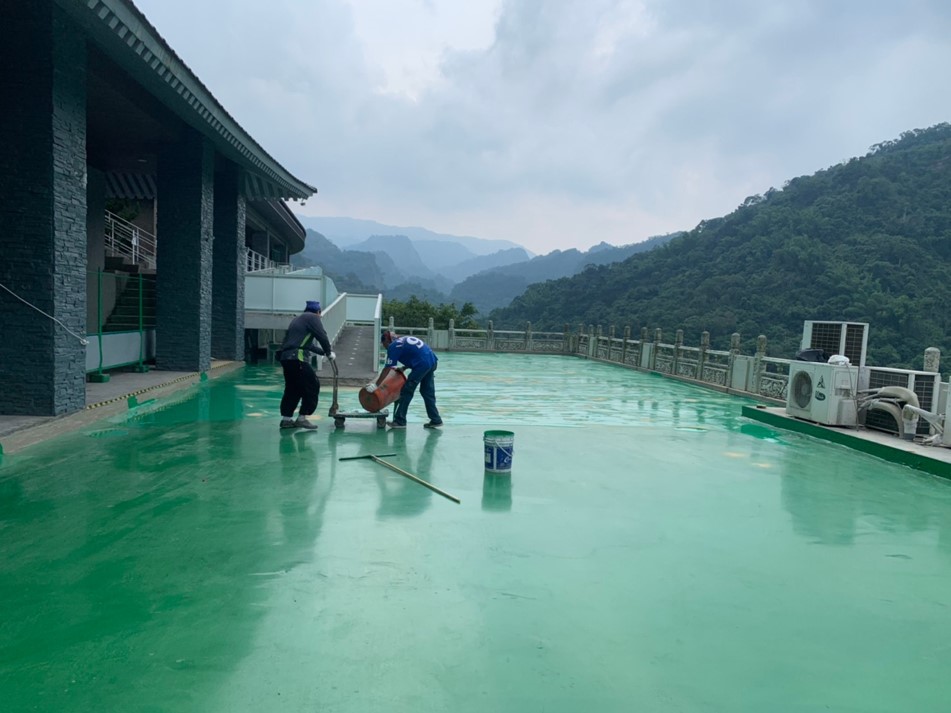

1. 二次防水 → 平面 + 立面面積 = m2
2. 防水保護層1:3水泥砂打底 → 平面 + 立面面積 = m2
註:
需確認二次防水之種類及工法:
A. 彈泥防水
B. PU防水
C. 拜鐵模防水
D. 聚脲脂防水
防水施作

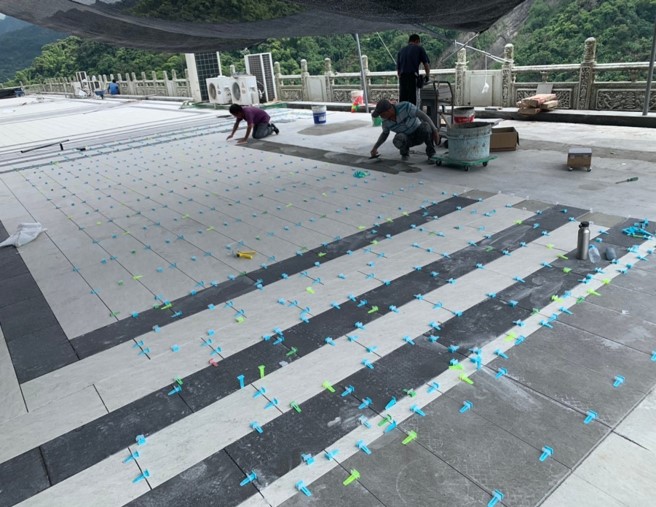

1. 打底(平面、立面;軌道灌漿): m2 (註1.)
2. 面飾(大範圍): m2 (註2.、註3.、註4.)
3. 收邊 W cm: m (直、弧)
4. 飾帶 W cm: m (依設計而訂)
5. 階梯:
a. 階梯頂蓋(若為花崗石 W × TH ): m (註明是否導角)
b. 階梯立面 → (H最頂高程 - 地坪完成高程) × L = m2
註:
1. 貼磁磚及抿石子均須打底(1:3粉刷)
2. 花崗石若用溢膠泥黏著須打底
3. 石材-細部加工/防護及背硅砂/產地
4.切磚數量(鋪面範圍周長)
貼磚鋪面
A. 圍牆、花台 (若為抿石子)
1. 1:3粉刷 L × H = m2 (H + PL - + FL + W + 內側折0.15)
2. 抿石子(同上)
B. 圍牆、花台 (若為花崗石且用溢膠泥黏著)
1. 1:3粉刷 L × H (同A)
2. 花崗石頂蓋(註明材料) W × TH cm → L m
(註明是否導角) → (註)
3. 立面貼花崗石 → (H + PL - + FL + 下折0.15) × L = m2
C. 座椅
1. 座椅(抿石子、磨石子) 1:3粉刷 L × H = m2 + 抿石子
2. 座椅(花崗石TH):同花台花崗石算法
3. 座椅(塊石)處理面
註:
1. 弧與直單價有差異,若為弧形則須註明如下:
(1)花崗石頂蓋若為弧型 → 弧切
(2)立面花崗石若為弧 → 弧板
2.石材蓋板工資(m)比一般施作平面(m2)單價高
D. 木作工程
1. 木平台(原木或塑木) →: m2
2. 木作設施(格柵或座椅) → 木作面飾: m2
註:
1. 木平台須注意底層骨架材料、規格及架高高度。
2.塑木有分中空及實心兩種規格,需注意收邊之界面效果。
E. 金屬工程
1. 金屬欄杆格柵(不鏽鋼或鋁料) →: m (註1.)
2. 化妝蓋板(不鏽鋼或鍍鋅) →: 座 (註2.)
3. 曬衣架(頂棚) →: 座 (註3.)
註:
1. 金屬欄杆格柵需注意其結構性是否足夠(受風影響)。
2. 化妝蓋板需依人行或車行空間,評估化妝蓋板載重來設定鐵件厚度。
3. 曬衣架頂棚需注意洩水斜度,避免頂棚積水。
1. 細整地 → 所有綠化面積: m2
2. 喬木 H × W m × φ cm: 株 (註1.)
3. 灌木 H × W cm: 株
(依圖面實際面積量總和 m2 × 密度 = 株)
4. 草花 (同上)
5. 草皮: m2
6. 排水版(平面) TH cm → 平面面積: m2
7. 排水版(立面) TH cm → 周長 × H m = m2
8. 不織布 → 排水版之平立面相加 → m2 × 1.2(交疊): m2
註:
1. 綠化面積需注意坡度計算。
2. 特殊造型喬木設定(例:五葉松)。
3. 灌木須注意規格與密度的設定(設計合理性)。
4. 排水板及不織布規範(測試報告/鋪設範圍)。
5. 排水板及不織布的合約數量。
6. 工資評估(功率)。
9. 植栽分隔板(灌木與草皮間/鋪碎石或松樹皮與植栽間) → 界線數量 m
10. 有機肥 → 花土數量(住宅m3 ÷ 5、公園m3 ÷ 5) = 包
11. 花土
a. 開挖內依高程 × 面積 = m3 × 1.3(鬆實方)
b. 開挖外依面積 × H約60㎝(若無特定) = m3 × 1.3(鬆實方)
* a + b = m3 (註1.、註2.)
12.
a. 杉木支架(井字、斜撐) → 依喬木數量 × 組(3支/組、4支/組)
b. 鋼索支架(鍍鋅、不鏽鋼) → 依喬木數量 × 組
c. 隱藏式地下支架 → 依喬木數量 × 組(依土球大小評估使用規格)
d. 竹支架 → 唐竹、桂竹、羅漢松之支撐柱
13. 運雜費
→ 喬木 - 可詢問植栽廠商喬木依規格一車可載幾株。
→ 灌木一車(17噸拖車)可載大約:3吋盆(2500~3500株)、6吋盆(1000~1500株)。
註:
1. 何時使用分隔板:灌木與草皮間/鋪碎石或松樹皮與植栽間。
2. 花土規範(測試報告/拌合材料及比例)。
3. 花土的合約數量注意是否含鬆實方。
4. 工資評估(功率/進土動線難度)。
1. 噴頭、滴灌管 → 種類或數量
2. 機房 → 用電用水需求
3. 設備(馬達、過濾器)
4. 管線 → PVC管(水管、電管)、金屬管、電線
5. 閥箱
6. 配電盤
1. 燈具 → 依圖面所示實際數量
2. 基座(RC、預埋件)
3. 燈具安裝及配管線
4. 控制器
A. 水景
1. 防水及保護層 → 平面 + 立面面積 = m2 × 1.05係數
2. 1:3水泥砂粉刷: m2
3. 面飾(因各案而異)
4. 生態池(疊石)
a. 防水布(PVC、HDPE) → m2 × 係數(評估)
b. 頂面 W cm(石材規格) → m
c. 立面疊石 L m(池邊) × H m(池深) × TH m(石材厚度) × 2.5(石材密度) → 噸
d. 底層 → m2
B. 水循環(水景循環系統、生態水池系統)
註:
1. 生態池石材種類及池案疊石效果。
2. 水池防水完成後試水。
1. 依專案整體綠化面積評估每月所需工數及耗材。
2. 依專案性質分類評估養護頻率
a. 住宅性質:1~2周1次,一個月4次。
b. 廠房性質:全區每月循環1~2次(依廠房規模)。
1. 工程保險:營造綜合險、雇主意外、第三者任險。
2. 勞安及衛生管理人員費用。
3. 工程利潤:5%~10%。
